Министерство строительства Главное техническое управление НАУЧНО-ИССЛЕДОВАТЕЛЬСКИЙ
НИПИоргнефтегазстрой ТЕХНОЛОГИЧЕСКАЯ
КАРТА Москва 1983 Технологическая карта устанавливает технологию и организацию работ по футеровке деревянными рейками трубопроводов диаметрами 1020 - 1420 мм при строительстве подводных переходов. В технологической карте рассмотрены вопросы организации и технологии строительного процесса; приведены технико-экономические показатели, график выполнения работ, калькуляция трудовых затрат, материально-технические ресурсы, требования по технике безопасности, схема производства работ. Карта предназначена для производителей работ, мастеров, рабочих, а также организаций, разрабатывающих проекты производства работ. Работа выполнена сотрудниками отдела магистральных трубопроводов - нач. группы Т.И. Третьяковой, нач. группы С.И. Филатовой, ст. инж. Т.Ф. Мельниковой, ст. инж. Е.М. Юдиной под руководством гл. специалиста Ю.В. Кадетова. Адрес: 109172, Москва, ул. Народная, д. 4. Научно-исследовательский и проектно-технологический институт НИПИоргнефтегазстрой. ВВЕДЕНИЕТехнологическая карта на футеровку трубопроводов деревянными рейками входит в комплекс технологических карт на строительство подводных переходов. Карта разработана в соответствии с требованиями СН 47-74 и Руководством по разработке типовых технологических карт в строительстве. Квалификация исполнителей и тарификация выполняемых ими работ приняты в соответствии с Тарифно-квалификационным справочником, утвержденным Государственным Комитетом Совета Министров СССР по делам строительства и Государственным Комитетом Совета Министра СССР по вопросам труда и заработной платы от 28 января 1969 г. № 8/34. Калькуляция трудовых затрат составлена в соответствии с Едиными и ведомственными нормами и расценками на строительные, монтажные и ремонтно-строительные работы [10 - 13]. При разработке карты использована основная нормативная и техническая литература [1 - 13]. 1. Область применения1.1. Технологическая карта разработана на комплекс работ по сплошной футеровке готовыми деревянными рейками трубопроводов диаметрами 1020 - 1420 мм при строительстве подводных переходов. 1.2. Сплошная футеровка применяется при укладке трубопроводов через водные преграды в скальных грунтах, содержащих щебень и другие твердые включения, способом протаскивания. Производится с целью защиты изоляционных покрытий трубопроводов. 1.3. При разработке технологической карты приняты следующие исходные положения: диаметры трубопроводов - 1020 - 1420 мм; длина плети трубопровода - 100 м; трубопровод изолирован и подготовлен к футеровке; футеровочная рейка сечением 32´60 мм и длиной 2 - 4 м (условно принята по ТУ 102-14-75). 1.4. Работы выполняются в летний период и ведутся в одну дневную смену продолжительностью 6,82 ч. 1.5. При изменении одного из условий области применения технологическую карту необходимо привязать к местным условиям. При привязке уточняются и корректируются объемы работ, средства механизации, потребность в материально-технических ресурсах, сменность. 2. Организация и технология строительного процесса2.1. До начала работ по футеровке необходимо: выложить плеть трубопровода на лежки; проверить качество изоляционного покрытия; доставить на стройплощадку футеровочную рейку, необходимые материалы, приспособления и инструменты; подготовить площадку для изготовления проволочных скруток и поясов; подготовить к работе машины, оборудование, приспособления и инструменты. 2.2. В состав работ, рассматриваемых картой, входит: развозка и раскладка пакетов футеровочной рейки вдоль трубопровода; раскладка реек по длине трубопровода; футеровка трубопровода рейками с помощью двух поясов. Схема футеровки приведена на рисунке. 2.3. Работы по футеровке выполняются в следующей технологической последовательности: пакеты реек развозятся от приобъектного склада и раскладываются трубоукладчиком вдоль трубопровода с интервалом 20 м; из пакетов рейки раскладываются вручную по длине трубопровода через 2 - 4 м; одновременно с этими работами производится заготовка проволочных скруток на специально подготовленной площадке; футеровка трубопровода выполняется с помощью двух поясов из технической резины, на которые раскладываются рейки с учетом покрытия 3/4 окружности трубопровода; рейки на поясах подводятся под трубопровод, прижимаются к его поверхности и после укладки под пояса остальной части раек, закрепляются проволочными скрутками через 1 м; после установки скруток пояса снимаются и футеровка выполняется далее в аналогичной последовательности; в процессе работ плеть трубопровода поддерживается трубоукладчиком Т 15-30. 2.4. Работы по футеровке выполняются комплексной бригадой в количестве семи человек.

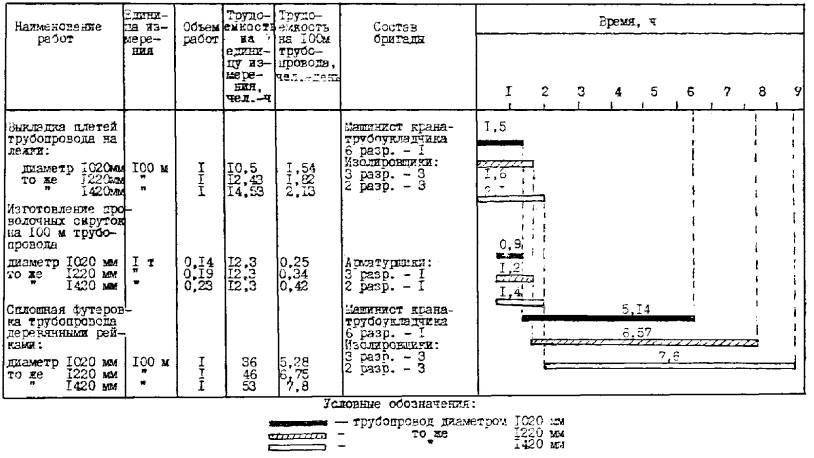

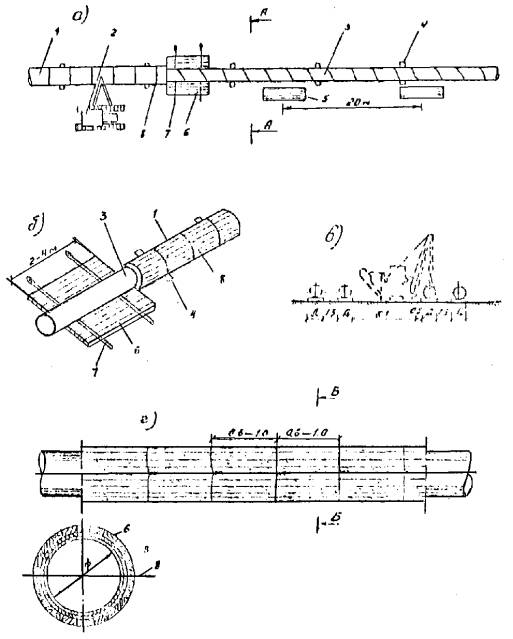

Рисунок. Схема футеровки трубопровода деревянными рейками а - производство работ по футеровке одной плети; б - футеровка трубопровода рейками с помощью двух поясов; в - футеровка нескольких плетей; г - футерованный участок трубопровода 1 - футерованный участок трубопровода; 2 - трубоукладчик Т 15-30; 3 - заизолированный участок трубопровода; 4 - лежки; 5 - пакет футеровочной рейки; 6 - футеровочная рейка; 7 - переносные пояса; 8 - проволочная скрутка. 2.5. Состав комплексной бригады и график выполнения работ приведены в табл. 1. 2.6. Калькуляция трудовых затрат приведена в табл. 2. 2.7. Методы и приемы труда рабочих при выполнении работ по футеровке трубопровода в технологической карте не представлены и разрабатываются отдельными картами трудовых процессов. Таблица 2 Калькуляция трудовых затрат (на 100 м трубопровода)
3. ТЕХНИКО-ЭКОНОМИЧЕСКИЕ ПОКАЗАТЕЛИТаблица 3
Примечание. Продолжительность работ по футеровке 100 м трубопровода составляет: для диаметра 1020 мм - 6,64 ч то же 1220 мм - 8,37 ч " 1420 мм - 9,7 ч. 4. МАТЕРИАЛЬНО-ТЕХНИЧЕСКИЕ РЕСУРСЫ4.1. Потребность в машинах, механизмах, оборудовании, инструменте и инвентаре приведена в табл. 4 Таблица 4
4.2. Потребность в основных материалах приведена в табл. 5 Таблица 5 Расход материалов на 100 м трубопровода
5. ТЕХНИКА БЕЗОПАСНОСТИ5.1. Общие положения 5.1.1. При выполнении работ по футеровке трубопровода необходимо руководствоваться действующими нормативными документами: Строительными нормами и правилами [4] или их последующим изданием. Правилами техники безопасности при строительстве магистральных стальных трубопроводов [5]. Каталогом спецодежды, спецобуви и предохранительных приспособлений для рабочих, строительных организаций и предприятий Миннефтегазстроя [7]. 5.1.2. К выполнению работ по футеровке трубопровода могут быть допущены рабочие: достигшие восемнадцатилетнего возраста; прошедшие медицинское освидетельствование на основании приказа Минздрава СССР № 400; сдавшие экзамены квалификационной комиссии по профессии; имеющие удостоверения установленного образца; прошедшие вводный инструктаж по технике безопасности и охране труда; прошедшие инструктаж по технике безопасности непосредственно на рабочем месте (рабочие комплексных бригад должны быть проинструктированы по всем видам работ, выполняемым бригадой). Примечание: Повторный инструктаж должен проводиться для всех рабочих на реже одного раза в три месяца. Проведение инструктажа регистрируется в специальном журнале. 5.2. Работы по футеровке трубопровода 5.2.1. Перед началом работ необходимо: привести в порядок рабочее место и проходы, освободив их от мусора и посторонних предметов; проверить исправность полученного инструмента, инвентаря и других приспособлений. 5.2.2. На поверхности рукояток строительных инструментов не допускаются выбоины и сколы. Рукоятки должны быть гладко обработаны и надежно закреплены. Рабочие части инструмента не должны иметь трещин, заусенцев и посечек. 5.2.3. При работе клиньями или зубилами с помощью кувалд надлежит применять клинодержатели с деревянной рукояткой длиной не менее 0,7 м. 5.2.4. При рубке проволоки во время изготовления хомутов следует пользоваться защитными очками с металлической сеткой и рукавицами. 5.2.5. Механизированные операции по заготовке и обработке арматуры (выпрямление, резка, гнутье и др.) следует выполнять в отдельном помещении или на специально отведенном участке, 5.3. Работа на самоходных грузоподъемных машинах и механизмах 5.3.1. При работе на самоходных грузоподъемных машинах и механизмах (трубоукладчики, автокраны и др.) обязательно соблюдать следующие правила: машинист грузоподъемной машины не должен отлучаться от нее в течение всего времени работы; во время подъема трубопровод должен быть надежно охвачен стальным стропом или полотенцем; необходимо строго следить, чтобы вес груза не превышал нормы для данного вылета стрелы; стрела грузоподъемного механизма должна устанавливаться так, чтобы подъем груза производился вертикально. 5.3.2. Во время производства работ запрещается: работать грузовыми устройствами, имеющими неисправности; находиться под стрелой с поднятым и перемещаемым грузом, а также поправлять строп, полотенце и тросы, на которых поднят груз; перемещать груз без предварительного сигнала. 5.3.3. При перемещении грузов вручную по ровной поверхности необходимо, чтобы вес их не превышал: для мужчин старше 18 лет - 50 кг для женщин старше 18 лет - 20 кг. 5.3.4. Для перемещения грузов весом более 50 кг, а также для подъема грузов на высоту более 3 м, необходимо использовать средства малой механизации. Литература1. Магистральные трубопроводы. Нормы проектирования. СНиП II-45-75. М., Стройиздат, 1979. 2. Магистральные трубопроводы. Правила производства и приемки работ. СНиП III-42-80. М., Стройиздат, 1981. 3. Инструкция по разработке проектов организации строительства и проектов производства работ. СН 47-74. М., Стройиздат, 1975. 4. Техника безопасности в строительстве. СНиП III-4-80. М., Стройиздат, 1981 г. 6. Тарифно-квалификационный справочник работ и профессий рабочих, занятых в строительстве и на ремонтно-строительных работах. М., Стройиздат, 1969. 8. Указания по производству работ при сооружении магистральных стальных трубопроводов. ВСН 1-24-73. М., 1973 (ВНИИСТ). 9. Единые нормы и расценки. Сб. 39. Подводно-технические работы. Л., Судостроение, 1969. 11. Единые нормы и расценки. Изготовление полуфабрикатов и деталей для железобетонных и бетонных конструкций. Сб. 38. М., 1974. 12. Дополнения и изменения к Единым нормам и расценкам. ДИЗ. Вып. 5. М., 1975. СОДЕРЖАНИЕ
|
