ЦЕНТРАЛЬНЫЙ
ИНСТИТУТ НОРМАТИВНЫХ ТЕХНОЛОГИЧЕСКАЯ КАРТАШТУКАТУРНЫЕ РАБОТЫ В 70-КВАРТИРНОМ ДОМЕ СЕРИИ I-447C-37 Содержание
I. ОБЛАСТЬ ПРИМЕНЕНИЯТехнологическая карта разработана на основе применения методов научной организации труда и предназначена для использования при разработке проекта производства работ и организации работ и труда на объекте. Карта составлена на штукатурные работы по 70-квартирному дому серии I-447C-37 и может быть использована при выполнении штукатурных работ в жилых кирпичных домах других серий. В технологическую карту включены работы: подготовка поверхностей под оштукатуривание, улучшенная штукатурка стен из кирпича механизированным способом, штукатурка оконных, дверных откосов, заделка швов с прорезкой рустов между плитами перекрытий, конопатка и оштукатуривание мест примыканий гипсобетонных перегородок, выравнивание раствором шлакобетонных перегородок санузлов, промазка плинтусов и наличников, установка вентиляционных решеток, устройство наружных отливов, подача раствора к рабочему месту при помощи растворонасоса. II. УКАЗАНИЯ ПО ТЕХНОЛОГИИ ПРОИЗВОДСТВА РАБОТ1. Штукатурные работы следует выполнять после окончания кирпичной кладки, монтажа плит перекрытия, кровельных и стекольных работ. 2. Перед началом работ необходимо тщательно осмотреть и принять по акту комиссии прочность крепления сборных перегородок, наличие в каналах скрытой электропроводки, горизонтальность и вертикальность поверхностей основных конструктивных элементов, качество конопатки швов, наличие предусмотренных проектом ниш, борозд, крепежных деталей для сантехприборов и остеклить переплеты. 2. Штукатурный раствор приготавливают централизованно на растворном узле и доставляют на объект по часовому графику. Для перемешивания и подачи раствора на этажи здания применяют штукатурный агрегат конструкции Демьяненко (рис. 1). Рис. 1. Штукатурно-смесительный агрегат конструкции Демьяненко: 1 - кабина агрегата; 2 - бункер-смеситель; 3 - электродвигатель; 4 - редуктор РМ-250-40; 5 - вибросито; 6 - вал с правым и левым шнеками; 7 - растворонасос С-317А; 8 - пульт управления; 9 - емкость для воды Транспортирование раствора от штукатурного агрегата до рабочего места штукатуров производится при помощи растворонасоса С-317А по инвентарным растворопроводам, установленным в лестничных клетках на всю высоту здания, а в пределах этажа - с помощью резиновых шлангов, подключаемых поэтажно к растворопроводам. 3. Весь фронт штукатурных работ делят на две захватки - по две секции в каждой захватке. 4. Нанесение раствора на оштукатуриваемые поверхности производится соплованием (рис. 2). В помещениях площадью пола менее 5 м2 раствор наносят вручную. Общая толщина штукатурного намета должна быть 15 мм, слой обрызга должен покрывать оштукатуриваемую поверхность и иметь толщину не более 5 мм. Толщина грунта не должна превышать 7 мм при известковых растворах. Грунт наносят после частичного схватывания (побеления) предыдущего слоя. Накрывочный слой наносят толщиной 2-3 мм. Затем затирают затирочными машинками СО-55. В недоступных для машинки местах затирают войлочными или поролоновыми терками. Углы обрабатывают усеночными или лузговыми дюралюминиевыми полутерками. Рис. 2. Схема последовательности передвижения сопловщика при нанесении обрызга и грунта в пределах захватки: 1, 2, 3, 4, 5 - последовательность соплования по комнатам в квартире 5. Штукатурные работы выполняют поэтажно поточным способом с расчленением комплекса работ на следующие процессы (рис. 3): а) подготовка кирпичных и бетонных поверхностей с тщательной очисткой от пыли, грязи, жировых и битумных пятен, а также от выступивших на поверхности солей; б) механизированное нанесение слоев обрызга и грунта известковым раствором при помощи растворонасоса и бескомпрессорной форсунки; в) разравнивание слоев намета полутерком вручную; г) разделка лузг и усенков; д) накрывка и механизированная затирка поверхностей; е) отделка откосов. 6. При оштукатуривании швов между плитами перекрытия их предварительно очищают от пыли, смачивают водой. Затем швы заполняют цементным раствором и затирают. Для ускорения схватывания раствора добавляют 1-2 % гипса с тщательным перемешиванием смеси. После чего устанавливают направляющие рейки и прорезают русты.

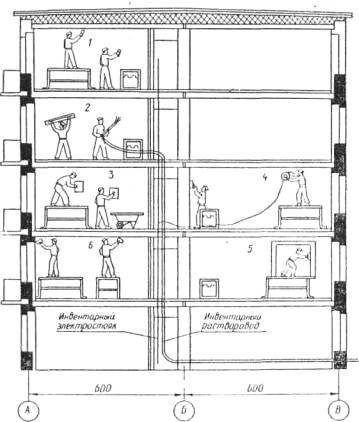

Рис. 3. Пооперационная технологическая схема: 1 - очистка и подготовка поверхностей; 2 - соплование с разравниванием; 3 - нанесение накрывочного слоя; 4 - затирка поверхностей; 5 - штукатурка откосов; 6 - заделка швов в железобетонных перекрытиях и устройство падуг 7. Оконные и дверные откосы штукатурят в следующей технологической последовательности: навешивают по отвесу рейки в соответствии с заданным углом рассвета по откосам, наносят раствор и разравнивают его. Затем по грунту наносят накрывочный слой, затирают терками, снимают рейки и производят разделку усенка с устройством фаски. 8. После настилки дощатых полов и заполнения дверных проемов плинтуса и наличники обмазывают раствором с заглаживанием поверхности. 9. Оштукатуривание кирпичных стен, сложенных в зимнее время способом замораживания, допускается только после оттаивания кладки со стороны штукатурного намета на глубину не менее половины толщины стены. Температура воздуха внутри здания должна быть не ниже +8°C (при измерении ее на высоте 0,5 м от пола). Влажность кирпичных стен, подлежащих оштукатуриванию в зимних условиях, не должна превышать 8 %. 10. Оконные отливы следует оштукатуривать до наступления холодов. Рис. 4. Инвентарный двухвысотный переносной столик 11. Приготовление, транспортирование и хранение штукатурных растворов должно быть организовано так, чтобы доставленный на рабочее место раствор имел температуру в момент нанесения его на оштукатуриваемые поверхности не ниже +8°С. 12. Штукатурные работы выполняют с прочных инвентарных двухвысотных столиков со съемными щитами (рис. 4). 13. Рабочие, выполняющие штукатурные работы, должны соблюдать требования СНиП, часть III, раздел А, глава II «Техника безопасности в строительстве» (СНиП III-A.11-70). III. УКАЗАНИЯ ПО ОРГАНИЗАЦИИ ТРУДАВсе штукатурные работы выполняет бригада в составе 15 чел., состоящая из 4 звеньев. Штукатур 4 разр. является бригадиром. Он руководит работой бригады, следит за качеством выполняемых работ. 1 звено в составе семи штукатуров 4 разр. - 1, 3 разр. - 5, 2 разр. - 1. Штукатуры 3 разр. - 2 подготавливают поверхности стен под оштукатуривание. После нанесения и разравнивания раствора затирают поверхности стен затирочными машинками. Штукатур 4 разр. наносит обрызг и грунт на поверхность кирпичных стен соплованием. Штукатур 3 разр. двухметровым полутерком разравнивает слой грунта, выравнивает поверхность, срезая излишний намет. Штукатуры 3 разр. - 2 наносят на огрунтованную поверхность накрывочный слой вручную с последующим выравниванием полутерками и затирают лузги. Штукатур 2 разр. помогает штукатуру 4 разр. подносить шланг, поддерживает связь с мотористом при помощи электросигнализации и очищает раствор от перекрытия после соплования. Затем звено выравнивает поверхности шлакобетонных перегородок с нанесением раствора вручную и оштукатуривает места примыкания перегородок к стенам и перекрытию. 2 звено в составе трех штукатуров 4 разр. - 1, 3 разр. - 1, 2 разр. -1 оштукатуривает стены в помещениях площадью менее 5 м2, оконные и дверные откосы, конопатит коробки и устраивает наружные отливы. 3 звено в составе трех штукатуров 4 разр. - 1, 3 разр. - 2 заделывает швы на потолке между плитами с прорезкой рустов, обмазывает раствором плинтуса и наличники, устанавливает вентиляционные решетки. По окончании работ на первом этаже звенья переходят на второй этаж и т. д., где выполняют работы в том же порядке. 4 звено в составе машиниста растворонасоса 3 разр. и штукатура 2 разр. производит подачу раствора к рабочим местам штукатуров по мере надобности, а остальное время используется на других работах. IV. ГРАФИК ВЫПОЛНЕНИЯ ПРОИЗВОДСТВЕННОГО ПРОЦЕССА

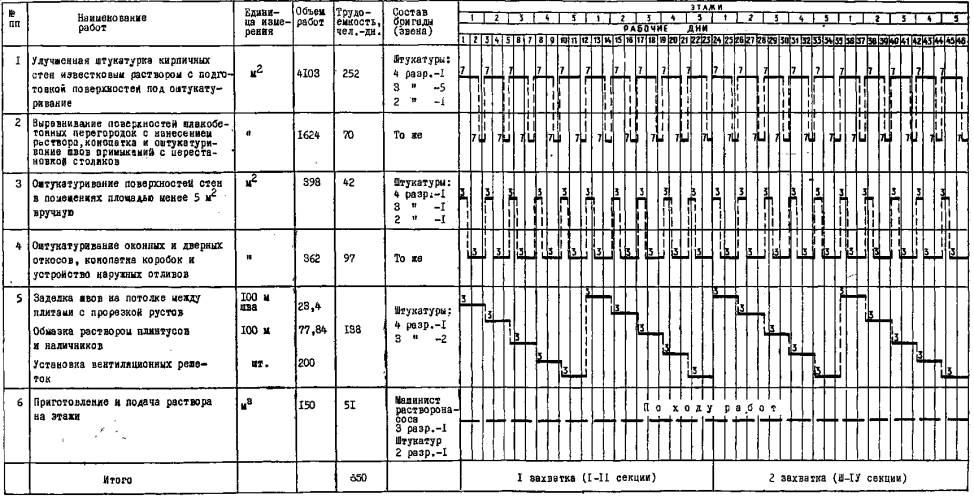

Примечание: Цифрами над линиями в сетке графика указано количество рабочих. V. КАЛЬКУЛЯЦИЯ ЗАТРАТ ТРУДА И ЗАРАБОТНОЙ ПЛАТЫ
Примечание: Цифрами над линиями в сетке графика указано количество рабочих VI. ОСНОВНЫЕ ТЕХНИКО-ЭКОНОМИЧЕСКИЕ ПОКАЗАТЕЛИ
VII. МАТЕРИАЛЬНО-ТЕХНИЧЕСКИЕ РЕСУРСЫА. Основные материалы, полуфабрикаты, изделия (на 70-квартирный дом серии I-447C-37)
Б. Машины, оборудование, механизированный инструмент и инвентарь
|
