Крупнейшая бесплатная информационно-справочная система онлайн доступа к полному собранию технических нормативно-правовых актов РФ. Огромная база технических нормативов (более 150 тысяч документов) и полное собрание национальных стандартов, аутентичное официальной базе Госстандарта. GOSTRF.com - это более 1 Терабайта бесплатной технической информации для всех пользователей интернета. Все электронные копии представленных здесь документов могут распространяться без каких-либо ограничений. Поощряется распространение информации с этого сайта на любых других ресурсах. Каждый человек имеет право на неограниченный доступ к этим документам! Каждый человек имеет право на знание требований, изложенных в данных нормативно-правовых актах!






ЦЕНТРАЛЬНЫЙ ИНСТИТУТ НОРМАТИВНЫХ ИССЛЕДОВАНИЙ И
НАУЧНО-ТЕХНИЧЕСКОЙ ИНФОРМАЦИИ «ОРГТРАНССТРОЙ»
МИНИСТЕРСТВА ТРАНСПОРТНОГО СТРОИТЕЛЬСТВА.

ТЕХНОЛОГИЧЕСКАЯ КАРТА

УСТРОЙСТВО СОВМЕЩЕННОЙ ВЕНТИЛИРУЕМОЙ КРЫШИ С НАРУЖНЫМ ВОДОСТОКОМ

Содержание

I. ОБЛАСТЬ ПРИМЕНЕНИЯ

Технологическая карта разработана на основе применения методов научной организации труда и предназначена тля использования при разработке проекта производства работ и организации работ и труда на объекте.

Карта составлена на устройство совмещенной вентилируемой крыши с наружным водостоком и выполнение других мелких кровельных работ по 00-квартпрному дому серии 1-467А и может быть использована при устройстве подобного типа крыш на других зданиях.

В технологическую карту включены работы по монтажу плит крыши, вентиляционных шахт, устройству люка при выходе на крышу, покрытию крыши в 4 слоя рубероидом и от дельных поверхностей кровельной сталью, устройству подвесных желобов и навеске водосточных труб.

II. УКАЗАНИЯ ПО ТЕХНОЛОГИИ ПРОИЗВОДСТВА РАБОТ

1. К устройству совмещенной вентилируемой крыши приступают после устройства перекрытия над пятым этажом и замоноличивания швов между панелями перекрытия и торцовыми панелями наружных стен, после укладки труб дли радиотрансляционного и телевизионного кабелей.

2. Конструкции и детали для монтажа крыши следует выгружать и поднимать к месту установки башенным краном, которым монтировали здание.

5. Доставляемые конструкции крыши принимают по паспорту с проверкой их пригодности для монтажа и укладывают на стройплощадке в штабеля в зоне действия монтажного крана. На каждом штабеле должны быть вывешены таблички с указанием марки и количества элементов.

4. Плиты одинаковых марок складируют в штабеля высотой не более пяти штук (рис. 1).

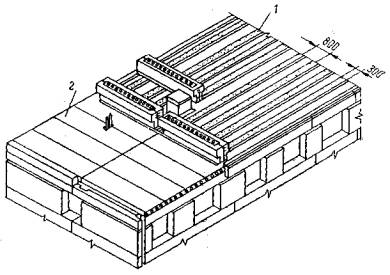

Рис. 1. Схема складирования плит крыши

Складирование плит разных марок в один штабель не допускается.

5. Верхнюю поверхность плит крыши для предохранения от увлажнения при транспортировке и монтаже защищают водозащитным слоем, который наносят на заводе.

6. Устройство совмещенной вентилируемой крыши выполняют в следующей технологической очередности (рис. 2):

- устанавливают, выверяют и закрепляют вентиляционные шахты;

- устраивают люк при выходе на крышу;

- вдоль здания с поперечным шагом 800 мм устраивают из прокаленного песка маячные полосы шириной 300 мм, по которым укладывают плиты крыши ПКН (рис. 3). В швы между плитами укладывают вкладыши из минерального войлока;

- устанавливают зонты над вентиляционными шахтами и колпаки над вытяжками канализационных и вентиляционных стояков;

- заделывают швы между плитами цементным раствором, после чего по поперечным швам укладывают насухо полосы рубероида шириной 300 мм, а по продольному шву (ось Б) - кровельную сталь шириной 400 мм. При заделке стыков особое внимание следует обращать на устройство канала по оси Б, который объединяет поперечные вентилирующие каналы;

- устанавливают подвесные желоба, оцинкованной кровельной сталью обделывают примыкания к торцовым стенам, вентиляционным шахтам и санитарно-техническим стоякам; покрывают этой сталью верх торцовых стен, подоконных отливов, карнизных и балконных свесов, зонтов над входами и навешивают водосточные трубы;

- наклеивают рулонный ковер и бронируют его.

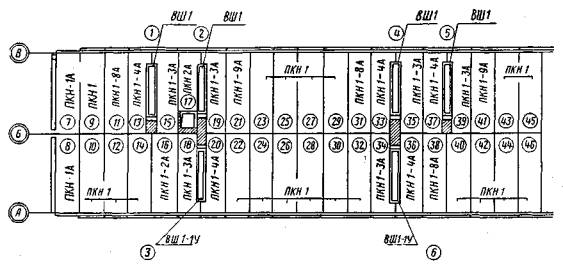

Рис. 2. Последовательность монтажа вентиляционных шахт и плит крыши на первой захватке (цифры в кружках 1-46 указывают очередность монтажа);
ПКН и ВШ - марки изделий

Рис. 3. Схема устройства маячных полос из песка:
1
- маячные полосы из песка; 2 - плиты крыши, уложенные по маякам из песка

7. До устройства рулонного покрытия необходимо:

- очистить основание от мусора и пыли;

- проверить контрольной рейкой поверхность основания на ровность;

- выдержать рубероид в раскатанном виде не менее 20 ч при температуре не ниже 15° во избежание образования волн при наклейке.

8. Для наклеивания рулонного материала применяют холодную мастику, состав которой устанавливают лабораторией в соответствии с требованиями проекта. При температуре наружного воздуха в момент наклейки ниже 10° мастику подогревают до 70°.

Мастику на строительную площадку доставляют автогудронаторами и сливают в баки вместимостью 1200-1500 кг. На кровлю ее поднимают стоечным подъемником, в плотно закрывающихся бачках, а к месту работ подвозят на тележках.

9. Детали водосточных труб, подвесных желобов, колпаки и зонты поступают готовыми и на рабочее место кровельщикам подаются краном в контейнерах.

10. Оцинкованные листы обделки свесов укладывают на слой рубероида, наклеенного на основание.

11. Рулонный материал наклеивают параллельно коньку крыши на сухое основание. Величина нахлестки полотнищ рубероида во всех слоях должна составлять не менее 100 мм. Каждый последующий слой укладывают так, чтобы стыки полотнищ предыдущего слоя находились под средней частью верхнего полотнища. Для этого каждый слой наклеивают с края ската специально подготовленным рулоном определенного размера (рис. 4).

Рис. 4. Последовательность наклейки рулонного ковра

12. Стыки каждого слоя кровли прошпаклевывают мастикой. Особенно тщательно должны быть прошпаклеваны стыки верхнего слоя. Рубероид наклеивают участками от вентиляционных шахт одной секции до вентиляционных шахт следующей секции. Каждый следующий слой кровли наклеивают после проверки и приемки нижележащего слоя.

13. При производстве кровельных работ в зимних условиях с применением холодной мастики необходимо:

- устройство рулонной кровли выполнять при температуре наружного воздуха не ниже -20°;

- рулонные кровельные материалы до укладки подготовить в теплом помещении и отогреть до положительной температуры. К месту укладки рулонные материалы доставлять в утепленной таре;

- рулонную кровлю зимой выполнять из одного слоя двустороннего рубероида по основанию из литого асфальта, уложенного непосредственно перед укладкой рубероида. Остальные слои рубероида наклеивать при положительной температуре воздуха;

- наклейку рулонного ковра производить мастикой, нагретой до температуры не ниже 70°. К месту работ мастику доставлять в термосах с помощью специальной тележки (рис. 5).

Рис. 5. Тележка для перевозки термосов и бачков с мастикой

14. После наклейки рулонного ковра ходить по крыше разрешается только по уложенным деревянным щитам.

15. Окраску верхнего слоя рубероида с посыпкой гравием выполняют после проверки и приемки рулонного ковра.

16. Все работы должны выполняться в полном соответствии с проектом производства работ и с соблюдением правил техники безопасности в строительстве согласно СНиП III-А.11-70 (§ 15, пп. 15.1-15.3, 15.5-15.9) «Техника безопасности в строительстве».

III. УКАЗАНИЯ ПО ОРГАНИЗАЦИИ ТРУДА

Устройство совмещенной крыши выполняют две бригады. Работу ведут в одну смену.

Первая бригада монтажников монтирует вентиляционные шахты и утепляющие плиты крыши, а также выполняет все сопутствующие работы, связанные с монтажом крыши.

Вторая бригада кровельщиков производит работы по устройству рулонной кровли, обделке кровельной сталью примыканий свесов, желобов, труб и выполняет все сопутствующие работы.

В состав первой бригады входят:

Звено № 1

Монтажники конструкций: 5 разр. - 1

                                               4      »   - 1

                                               3      »   - 2

Звено № 2

Бетонщики                            3 разр. - 2

Монтажник конструкций 5 разр. является бригадиром. Он руководит работой бригады, следит за качеством выполняемых работ и совместно с рабочими бригады устанавливает элементы в проектное положение, проверяет правильность их установки по уровню и отвесу.

Монтажник конструкций-4.разр. очищает места для установки элементов, расстилает раствор, принимает элементы и вместе с монтажником конструкций 5 разр. устанавливает их в проектное положение, выверяет, закрепляет временными креплениями и расстроповывает.

Один монтажник конструкций 3 разр. подготовляет элементы к монтажу, стропует их для подачи к месту монтажа с предварительным осмотром и проверкой их исправности, выгружает элементы с автотранспорта.

Второй монтажник конструкций 3 разр. промазывает края панелей мастикой, укладывает пороизол и вкладыши из минерального войлока, наносит антикоррозийную защиту на закладные детали, предварительно очистив их от ржавчины и окалины, промазывает мастикой вертикальные и горизонтальные стыки плит.

Бетонщики 3 разр. устраивают маячные полосы из прокаленного песка, заделывают швы между плитами крыши цементным раствором, засыпают отдельные места керамзитом, устраивают цементную стяжку и цементные бортики у торцовых стен и вентиляционных шахт.

В состав второй бригады входят:

Звено № 1

Кровельщики                     4 разр. - 2

Звено № 2

Кровельщики:                    5 разр. - 1

                                            4     »    - 2

Транспортный рабочий    2 разр. - 1

Кровельщики 4 разр. - 2 чел. (1-е звено) устраивают люк при выходе на крышу, устанавливают колпаки на санитарно-технические стояки и зонты на вентиляционные шахты, крепят крюки и устанавливают подвесные желоба, а затем переходят на устройство рулонного покрытия, окраску его и посыпку гравием.

Кровельщики 4 разр. - 2 и 5 разр. - 1 (2-е звено) обделывают кровельной сталью примыкания к торцевым стенам, вентиляционным шахтам, санитарно-техническим стоякам, собирают и навешивают водосточные трубы, покрывают кровельной сталью верх торцевых стен, подоконные отливы, карнизные и балконные свесы и зонты над входами, а потом помогают кровельщикам 1-го звена покрывать кровлю битумом и посыпать ее гравием.

Кровельщик 5 разр. одновременно является бригадиром, он руководит работой бригады, следит за качеством выполняемых работ.

Транспортный рабочий 2 разр. наливает мастику в бачки или термосы, разгружает кровельные материалы с транспорта, грузит их на подъемник, сгружает с подъемника и в свободное от этих работ время помогает кровельщикам в работе по устройству рулонной кровли и нанесению на нее мастики.

Схема организации рабочего места при наклейке рулонного коврика показана на рис. 6.

Рис. 6. Схема организации кровельных работ:
1 - укладчик; 2 - рулонный материал; 3 - тележка для транспортирования кровельных материалов; 4 - бачки с мастикой

Наклейку рулонного ковра производят укладчиком (рис. 7). Для этого емкость укладчика наполняют мастикой, рулон рубероида надевают на ось укладчика, ось устанавливают в гнезда, раскатывают часть рулона (длиной 2 м), примеряют и наклеивают ее.

Рис. 7. Наклейка рулонного ковра укладчиком:
1 - рама из трубы
Æ 20 мм; 2 - раскатываемый рулон; 3 - емкость для мастики; 4 - натяжной болт для регулировки подачи мастики; 5 - резиновый шпатель; 6 - каток

В дальнейшем, отрегулировав подачу мастики, кровельщик передвигает укладчик вперед, при этом мастика наносится на поверхность кровли, разравнивается шпателем, рулон рубероида раскатывается и прикатывается цилиндрическим катком.

Рабочие, участвующие в устройстве кровли, должны быть снабжены предохранительными поясами, специальной одеждой и обувью, которая не препятствует движению и обеспечивает безопасное выполнение работ.

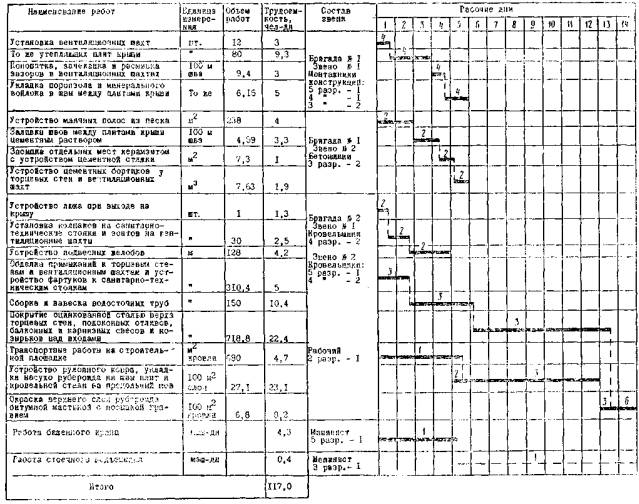

IV. ГРАФИК ПРОИЗВОДСТВА РАБОТ

Примечание. Цифры над линиями указывают количество рабочих

V. КАЛЬКУЛЯЦИЯ ЗАТРАТ ТРУДА

№ пп

Шифр норм

Наименование работ

Состав бригады (звена)

Единица измерения

Объем работ

Норма затрат труда на единицу измерения, чел-ч

Расценка, руб.-коп.

Количество чел-ч на полный объем работ

Стоимость затрат труда на полный объем работ, руб.-коп.

1

§ 4-1-12, табл. 2, № 3а, б

Установка вентиляционных шахт весом до 3 т

Монтажники конструкций:

4 разр. - 2

3     »    - 1

2     »    - 1

шт.

12

2,04

1-17

24,48

14-04

Машинист 5 разр. - 1

»

12

0,51

0-35,8

6,12

4-30

2

§ 6-1-25, № 36

Устройство люка при выходе на крышу

Плотники:

3 разр. - 1

2     »    - 1

люков

1

10,5

5-50

10,5

5-50

3

§ 6-1-6, № 17, применительно

Устройство из прокаленного песка маячных полос толщиной 20 мм

Плотники:

3 разр. - 1

2     »    - 1

Транспортный рабочий

1 разр. - 1

м2 полосы

238

0,125

0-06,2

29,75

14-76

4

§ 4-1-7, № 8

Укладка утепляющих плит крыши площадью до 10 м2

Монтажники конструкций:

4 разр. - 1

3     »    - 2

2     »    - 1

шт.

80

0,88

0-49

70,4

39-20

Машинист 5 разр. - 1

»

80

0,22

0-15,4

17,6

12-32

5

§ 11-35, № 1а, применительно

Укладка пороизола в швы между плитами крыши и наружными стенами с промазкой поверхностей мастикой перед укладкой пороизола

Изолировщики:

3 разр. - 1

2    »    - 2

100 м шва

1,56

8,5

4-37

13.26

6-81

6

§ 11-65, табл. 2, № 36

Промазка мастикой «изол» горизонтальных и вертикальных стыков после укладки пороизола

Изолировщики:

4 разр. - 1

2     »    - 1

м2

7,8

0,43

0-24

3,35

1-87,2

7

§ 11-35, № 2а, применительно

Укладка вкладышей из минерального войлока в стыки между панелями крыши и в стыки примыкания панелей крыши к торцовым стеновым панелям

Изолировщик 2 разр. - 1

100 м стыка

4,59

5,1

2-51

23,41

11-52

8

§ 4-1-19, № 36

Заливка швов между панелями крыши цементным раствором вручную

Бетонщики:

4 разр. - 1

3     »    - 1

100 м шва

4,59

6,4

3-78

29,37

17-35

9

§ 6-1-6, № 19

Засыпка отдельных мест керамзитом или шлаком толщиной слоя 380 мм

Плотники:

3 разр. - 1

2    »     - 1

Транспортный рабочий 1 разр. - 1

м2перекрытия

7,3

0,338

0-16,5

2,46

1-20

10

§ 4-1-42, № 16

Устройство цементной стяжки толщиной 40 мм по засыпке при уклоне поверхности до 5°

Бетонщик 3 разр. - 1

100 м2

0,07

18,5

10-30

1,29

0-72

11

§ 3-17, № 1, применительно

Кладка одного ряда кирпича на цементном растворе у стенок люка на крыше

Каменщик 2 разр. - 1

м3

0,1

3,5

2-07

0,35

0-21

12

§ 7-2, № 1а, применительно

Устройство подкладок из асбестоцементных листов под цементные бортики у люка

Кровельщики:

3 разр. – 1

2    »     - 1

м2

2,25

0,22

0-11,5

0,49

0-26

13

§ 4-1-41, № 16, применительно

Устройство цементных бортиков у торцовых наружных стеновых панелей, вокруг вентиляционных шахт и люков и укладка бетонной смеси в местах прохода канализационных стояков

Бетонщики:

4 разр. – 1

2    »     - 1

м3

7,63

1,35

0-75,5

10,3

5-76

14

§ 4-1-22, № 5

Конопатка зазоров между утепляющими панелями и вентиляционными шахтами минеральным войлоком

Монтажник конструкций 4 разр. - 1

10 м стыка

9,408

0,62

0-38,5

5,83

3-62

15

§ 4-1-22, № 2

Зачеканка и расшивка зазоров цементным раствором после конопатки

Монтажник конструкций 4 разр. - 1

10 м шва

9,408

1,45

0-90,6

13,64

8-52

16

§ 1-7, табл. 1, 2, № За, б, примечание 1,

Выгрузка башенным краном грузоподъемностью 5 т плит крыши и вентиляционных шахт весом до 3 т

Такелажники 2 разр. - 2

100 подъемов

0,92

10,8

5-32

9,93

4-90

Машинист 5 разр. - 1

0,92

5,4

3-78,6

4,97

3-48

17

§ 4-1-42, № 17в

Приемка раствора и бетонной смеси в бункеры с очисткой кузова автомобиля-самосвала

Бетонщик 2 разр. - 1

м3

6

0.085

0-04,2

0,51

0-25

18

§ 1-6, № 19а, б

Подача башенным краном грузоподъемностью до 5 т раствора, бетонной смеси, песка и керамзита в бункерах емкостью 0,25 м3 на высоту 15 м

Такелажники 2 разр. - 2

»

22,8

0,68

0-33,5

15,5

7-63

Машинист 5 разр. - 1

»

22,8

0,34

0-21,3

7,75

4-86

19

§ 1-П, № 4е

Выгрузка вручную с автомобилей минерального войлока, пороизола и других материалов

Транспортный рабочий 1 разр. - 1

т

0,72

0,43

0-18,8

0,31

0-13

20

§ 1-15, № 9

Укладка минерального войлока и пороизола в пакеты

То же

»

0,72

0,98.

0-42,9

0,7

0-31

21

§ 1-6. табл. 2, № 32а, б

Подъем башенным краном грузоподъемностью 5 т в пакетах минерального войлока и пороизола на высоту до 15 м

Такелажники 2 разр.-3

100 грузовых мест

0,12

16,4

8-08

1,96

0-97

Машинист 5 разр. - 1

0,12

8,2

5-74

0,98

0-69

22

§ 7-10, № 1в

Установка колпаков на санитарно-технические стояки без заготовки их

Кровельщик 3 разр. - 1

шт.

18

0,24

0-13,3

4,32

2-39

23

То же № 1, 2в

То же на вентиляционные шахты при 16 каналах

То же

»

12

1,48

0-79,3

17,76

9-51

24

§ 11-35, № 2а, применительно

Укладка насухо листов кровельной листовой стали на продольный шов (ось Б) между плитами крыши

Изолировщик 2 разр. - 1

100 м шва

0,64

5,1

2-51

3,26

1-61

25

§ 11-35, № 2а, применительно

Укладка насухо полос рубероида на поперечные швы

Изолировщик 2 разр. - 1

»

3,42

5,1

2-51

17,44

8-58

26

ДиЗ-6, § 7-1, № 8

Устройство рулонной кровли из четырех слоев рубероида на битумной мастике

Кровельщики:

4 разр. – 1

3     »    - 1

100 м2 слоя

27,14

6,2

3-66

168,27

99-33

27

§7-1, № 10

Нанесение битумной мастики на верхний слой рулонной кровли с посыпкой гравием

Кровельщик 3 разр. - 1

100 м2 кровли

6,785

13,4

7-44

90,92

50-48

28

§ 1-11, № 3д

Выгрузка с автомобилей вручную рубероида, кровельной стали

Транспортный рабочий 1 разр. - 1

т

5,2

0,44

0-19,3

2,29

1-00

29

§ 1-15, № 8

Укладка кровельных материалов в пакеты

То же

»

2,4

0,98

0-42,9

2,35

1-03

30

§ 1-8, табл. 1, 2, № 12а, б

Подъем рубероида, мастики, кровельной стали и изделий из нее

Такелажники 2 разр. - 2

100 т

0,079

41,8

20-61

3,3

1-62

Машинист 3 разр. - 1

»

0,079

20,9

11-60

1,65

0-92

31

§ 1-8, табл. 1, 2,

То же гравия

Такелажники 2 разр. - 2

м3

2,8

0,98

0-48

2,74

1-34



№ 10а, б



Машинист 3 разр. - 1

»

2,8

0,49

0-27

1,37

0-76

32

§ 7-8, № 10а

Обделка оцинкованной листовой сталью примыканий кровли к торцовым стенам и к вентиляционным шахтам

Кровельщик 3 разр. - 1

м

310,4

0,105

0-05,8

32,59

18-00

33

§ 7-8, № 9а

Покрытие оцинкованной листовой сталью верха торцовых наружных стен, подоконных отливов, балконных свесов и козырьков над входами с заготовкой картин

Кровельщик 3 разр. - 1

»

718,8

0,28

0-15,6

201,26

112-13

34

§ 7-8, № 13а

Устройство фартуков к вытяжным вентиляционным трубам и канализационным стоякам из оцинкованной листовой стали с заготовкой картин

То же

шт.

18

0,6

0-33,3

10,6

5-99

35

§ 4-1-17, № 1в, применительно

Электродуговая сварка крюков подвесного желоба с закладными металлическими деталями плит крыши

Электросварщик 5 разр. - 1

м

12

0,95

0-66,7

11,4

8-00

36

§ 7-8, № 2а

Устройство подвесного желоба

Кровельщик 4 разр. - 1

»

128

0,2

0-11,1

25,6

14-21

37

§ 7-11, № 1, 2в

Сборка и навеска водосточных труб с установкой ухватов

Кровельщик 3 разр. - 1

м трубы

150

0,69

0-43,1

103,5

64-65





Итого . . . .



чел-ч







1005,8

572-83









чел-дн







125,7



VI. ОСНОВНЫЕ ТЕХНИКО-ЭКОНОМИЧЕСКИЕ ПОКАЗАТЕЛИ

Наименование показателей

Единица измерения

По калькуляции

По графику

На сколько процентов показатели по графику больше ( + ) или меньше (-), чем, по калькуляции

Трудоемкость - всего

чел-дн

125,7

117

- 6,9

Средний тарифный разряд

разряд

3,24

3,5

+ 8,2

Среднедневная заработная плата одного рабочего

руб.-коп.

4,55

4,91

+ 8

Время использования основных механизмов:









башенного крана БКСМ-5-5А

маш-смен

4,7

4,3

- 8,5

стоечного подъемника Т-37

»

0,4

0,4

0

VII. МАТЕРИАЛЬНО-ТЕХНИЧЕСКИЕ РЕСУРСЫ

а) Основные материалы, полуфабрикаты, детали, изделия и конструкции

Раствор цементный, м3

21,77

Рубероид РМ, м2

2852

Мастика  битумная, т

10,8

Антикоррозийный состав, кг

4

Песок, м3

4,9

Оцинкованная листовая сталь, т

1,46

Зонты ИМ-20, шт

12

Асбестоцементные листы, м2

2,25

Металлические закладные детали, кг

110

Минеральный  войлок, м3

3,7

Подвесной желоб, м

128

Водосточные трубы, м

150

Колпаки, шт

18

Гвозди строительные, кг

5

Кирпич, шт

10

Гравий, м3:



керамзитовый

2,9

мелкозернистый

3,4

Электроды Э-42, кг

2



Плиты крыши из ячеистого бетона:

Вес элемента, т

Количество, шт.

ПКН1

3,51

40

ПКН1А

3,41

4

ПКН1-9А

3,51

6

ПКН1-8А

3,51

6

ПКН1-4А

3,1

11

ПКН1-3А

3,1

12

ПКН-2А

2,07

1

Вентиляционные шахты ВШ1-V

2,82

8

            »                      »     ВШ1-1V

2,82

4

б) Машины, оборудование, механизированный инструмент и инвентарь

Башенный кран БКСМ-5-5А

1

Двустоечный подъемник

1

Укладчик по устройству рулонной кровли

1

Ящик для раствора

4

Утепленный бак емкостью 1,2-1,5 т для мастики

1

Термос емкостью 20 л для мастики

8

Тележка для транспортирования мастики ......

1

Тележка для транспортирования рулонных материалов

1

Предохранительный  пояс

6

Ящик для хранения гвоздей, кляммер

1

Ящик для хранения инструмента

2

Веревка, м

70

Отвес весом 600 г

4

Расшивка

2

Лопата

2

Молоток-кирочка

2

Кельма

5

Кувалда

2

Правило

4

Монтажный ломик с лапкой

4

Ведро

2

Терка

2

Рейка длиной 3 м

2

Уровень деревянный длиной 1,2 м

2

Щетка для нанесения мастики

2

Кровельный нож

2

Кровельный молоток

2

Деревянный молоток (киянка)

2

Ножницы для резки стали

2

Зубило

1

Пробойник

1

Обжимка

1

Плоскогубцы

1

Щипцы

1

Угольник

1








ГОСТЫ, СТРОИТЕЛЬНЫЕ и ТЕХНИЧЕСКИЕ НОРМАТИВЫ.
Некоммерческая онлайн система, содержащая все Российские Госты, национальные Стандарты и нормативы.
В Системе содержится более 150000 файлов нормативно-технической документации, действующей на территории РФ.
Система предназначена для широкого круга инженерно-технических специалистов.

Рейтинг@Mail.ru Яндекс цитирования

Copyright © www.gostrf.com, 2008 - 2024
