Крупнейшая бесплатная
информационно-справочная система онлайн доступа к полному собранию технических нормативно-правовых актов
РФ. Огромная база технических нормативов (более 150 тысяч документов) и полное собрание национальных стандартов, аутентичное официальной базе Госстандарта.
|
|||
|
МИНЕСТЕРСТВО СТРОИТЕЛЬСТВА ЛИТОВСКОЙ ССР Технологическая Карта УСТРОЙСТВО СКАТНЫХ РУЛОННЫХ КРОВЕЛЬ Вильнюс 1970
1 ОБЛАСТЬ ПРИМЕНЕНИЯНастоящая технологическая карта разработана на устройство рулонных скатных кровель на
горячем
битуме при площади кровли до 1200 - 2. ТЕХНИКО-ЭКОНОМИЧЕСКИЕ ПОКАЗАТЕЛИ СТРОИТЕЛЬНОГО ПРОЦЕССА
3. ОРГАНИЗАЦИЯ И ТЕХНОЛОГИЯ СТРОИТЕЛЬНОГО ПРОЦЕССА3.1 Применяемые материалы. Для устройства рубероидной кровли используются: 1. Рубероид с мелкой минеральной посыпкой марки РМ, РОМ для нижних слоев ковра. 2. Рубероид с крупнозернистой или чешуйчатой посыпкой марок РБ, РЧ, РОЧ и т.д; 3. Битум М1У или сплав битумов МШ и МУ в соотношении, устанавливаемом лабораторным путем. Ориентировочный состав сплава 40-45% МШ и 60-55% МУ по весу; 4. Пеногаситель - полисилоксановый каучук CKTH-l. Представляет собой бесцветную маслянистую жидкость, нескольких капель которой достаточно для прекращения бурного ценообразования при варке битума. 5. Крупный песок или гравий, с крупностью зерен 3 - 3.2 Условия подготовки процесса До начала подготовительных работ следует: - обеспечить строительную площадку необходимыми материалами и изделиями; - подготовить механизмы, оборудование, приспособления и инструменты; - окончить на покрытии все прочие строительные и монтажные работы; а) перед укладкой утеплителя кровли необходимо выполнять все предшествующие работы: замоноличивание швов панелей, устройство пароизоляции, установку воронок внутреннего водостока т.д. с приемкой их заказчиком и составление актов на скрытые работы. При укладке утеплителя необходимо точно следовать указаниям проекта. Толщина слоя утеплителя, создание уклонов, объемный вес утеплителя должны соответствовать проектным; б) к устройству цементной стяжки по
утеплителю следует приступать после приемки
заказчиком такого количества уложенного утеплителя, которое обеспечивало бы
необходимый фронт для звена, утраивающего стяжку. Нежелательно иметь большой
разрыв во времени между укладкой утеплителя и устройством цементной стяжки, так
как это обычно ведет к сверхнормативному увлажнению утеплителя. Толщина
цементной стяжки, уклоны, места установки деревянных пробок должны полностью
соответствовать проектным. Поверхность цементной стяжки должна быть ровной.
Просветы между поверхностью стяжки и контрольной 3-метровой рейкой не должны
превышать Вертикальные поверхности должны оштукатуриваться
на высоту в) огрунтовка основания может производиться как по высохшей, затвердевшей цементной стяжке или сборным плитам, так и по свежеуложенной цем. стяжке (в течение первых суток), состав грунтовки: - для затвердевшей цем. стяжки - битум М1У-У - 30% - бензин - 70% - для свежеуложенной цем. стяжки - битум - 40% - керосин или соляровое масло - 60%; Грунтовку следует наносить равномерно, не допуская образования луж. Время высыхания грунтовки - на созревшей стяжке - 5 - 10 часов, на свежеуложенной - 12 - 48 часов; г) к наклейке рулонного ковра следует приступать после окончания всех работ по устройству основания, приемки основания заказчиком и составления акта на скрытые работы. Основание под рулонный ковер, должно быть выполнено, согласно всех требований главы СНиП III.В.12-65 и огрунтовано. Все строительные работы по отделке парапетов и свесов должны быть выполнены до начала наклейки ковра. Перед наклейкой рулонного ковра производится очистка основания от мусора и пыли. Мусор удаляется метлами и совковыми лопатами вручную, а пыль с основания рекомендуется сдувать сжатым воздухом. Для этого можно использовать любой компрессор со шлангами. Непосредственной наклейке ковра
предшествует варка и подача на кровлю битума, подготовка и подача рубероида к
месту наклейки. Горячий битум желательно обезвоживать централизованно и
доставлять битумовозами с перекачиванием на объекте в термоса. Такая технология
рассматривается настоящими картами. Однако не всегда есть возможность
централизованного приготовления горячего битума, поэтому в картах
рассматривается организация битумоварочного узла на строительной площадке. В
этом случае битум обезвоживается в простых битумоварочных котлах емкостью д) защитный слой устраивается по готовому рубероидному ковру, после приемки заказчиком всех слоев ковра и составления акта на скрытые работы. 3.3 Технология производства работ Работа в бригаде организована таким образом, чтобы свести до минимума непроизводительные перемещения и перегрузки материалов. а) Укладку утеплителя и устройство цементной стяжки следует вести немедленно после монтажа панелей покрытия до демонтажа башенного крана. Подача на кровлю газосиликата и шлака производится в ящиках, башенным краном. Укладываются газосиликатные плиты вручную без наклейки. По газосиликатным плитам рабочие того же звена насыпают слой шлака, которым, во-первых, заполняются все швы между газосиликатными плитами, во-вторых, создается уклон. Шлак засыпается полосами между направляющими рейками, укладываемыми по маякам, разравнивается совковыми лопатами или рейкой и трамбуется ручными трамбовками. б) Цементный раствор из
а/самосвалов выгружается непосредственно в буккера, которые затем баш. краном
подается на кровлю. Раствор цементных стяжек укладывается полосами шириной 2 - в) Холодную битумную грунтовку двое рабочих приготавливают непосредственно на объекте, используя для этой цели растворомешалку С-334. Затем, перелив готовую грунтовку в металлические, бочки, эти же рабочие при помощи ручного краскопульта со шлангами и удочкой наносят грунтовку на основание; г) Наклейку рулонного ковра следует начинать от пониженных мест (ендовы, карнизные свесы) и вести отдельными захватами, назначаемыми обычно в пределах водораздела. Чаши воронок внутренних водостоков, ендовы и места примыканий к выступающим над кровлей элементам оклеиваются дополнительными слоями рулонных материалов в соответствии с проектом. Чаши воронок сначала оклеиваются одним
слоем стеклоткани, затем клеится дополнительный ковер из рубероида на ендове. В
зависимости от ширины, ендова оклеивается полотнищами рубероида в продольном
(при ширине ендовы до В местах примыканий к выступающим деталям
основной рулонный ковер доводится до верха фасок, но не менее чем на высоту Наклейку следует начинать с
предварительной примерке рулона насухо путем его раскатки и нанесения меловых
линий кромок. При наклейке основного рулонного ковра величина нахлестки
наклеиваемых полотнищ в продольном направлении составляет: в четырехслойной
кровле - 3/4 ширины рулона плюс д) Защитный слой по готовому ковру
устраивается из слоя горячего битума толщ. 1 -

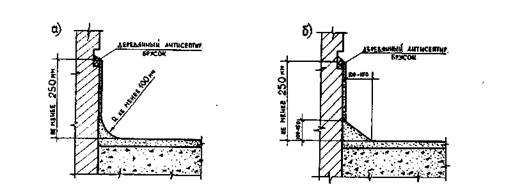

Рис. 1 - Примыкание стяжки к стенам и парапетам а) закругленный угол, б) притупленный угол.
Рис. 2 - примыкание рулонного ковра к кирпичной стене.

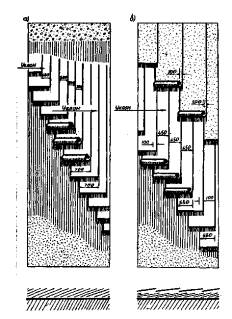

Рис. 3. Конструкция трехслойной гидроизоляции крыши а - из трехслойного ковра; б - двухслойного коврами верхнего однослойного; 1 - основание; 2 - грунтовка; 3 мастика; 4 - гидроизоляционный рулонный материал: 5 - бронированный гидроизоляционный материал; 6 - защитный слой; 7 - трехслойный водоизоляционный ковер; 8 - двухслойный водоизоляционный ковер; 9- рубероид с крупной посыпкой.

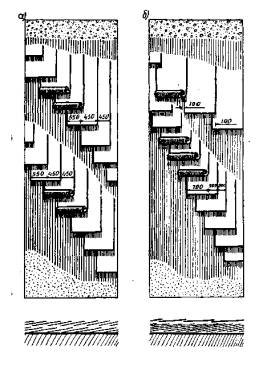

Рис. 4. Конструкция четырехслойной гидроизоляции крыши из рулонных материалов а) - из двух двухслойных ковров; б) - из трехслойного и однослойного рулонных ковров; 1 - основание; 2- грунтовка; 3 - мастика; 4 - рулонный гидроизоляционный материал; 5 - защитный слой; 6 - двухслойный водоизоляционный ковер; 7 - трехслойный водоизоляционный ковер; 8 - однослойный водоизоляционный ковер. 3.4. Основные правит техники безопасности. К работам с горячим битумом допускаются только рабочие, прошедшие специальный инструктаж по т/б, получившие разрешение медкомиссии и имеющие следующие средства индивидуальной защиты: - костюм брезентовый - рукавицы брезентовые - сапоги кирзовые На площадке, где производится варка
битума и приготовление грунтовки, должна иметься аптечка. Суточные запасы топлива
и сырья должны размещаться на расстоянии не менее Возле котлов должен находиться комплект противопожарных средств: пенные огнетушители, лопаты и сухой песок в ящиках. Применять воду для тушения горячего битума или грунтовки запрещается. Хранить готовую грунтовку и растворитель следует в герметически закрытой таре. Площадка, где приготовляется и хранится грунтовка, а так же место варки битума должно быть ограждено и обеспечено средствами противопожарной агитации, предупредительными знаками «ОГНЕОПАСНО», «НЕ КУРИТЬ» и т.д. Тара, в которой горячий битум подается на кровлю, обязательно должна плотно закрываться крышкой. Во время наклейки рулонного материала, во время переливания битума из одной емкости в другую кровельщики во избежание ожогов должны находиться с наветренной стороны. Попавшие на кожу битум или грунтовку следует смыть мылом или ланолиновой пастой с теплой водой, при ожоге следует обратиться в медпункт. 4. ОРГАНИЗАЦИЯ И МЕТОДЫ ТРУДА РАБОЧИХ4.1 Состав бригады при наклейке рулонного ковра
Всего в бригаде 9 человек. Бригадир-звеньевой 2-го звена К3. 4.2. Состав бригады при нанесении защитного слоя
Всего в бригаде 9 человек. Бригадир - звеньевой 2-го звена К3. 4.3 График работа бригады кровельщиков при устройстве 4-слойной кровли на горячем битуме площадью

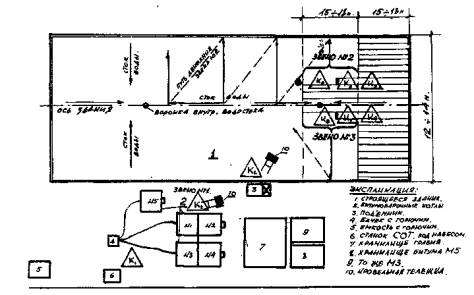

4.4. Организация труда в бригаде при наклейке рулонного ковра Настоящая бригада является специализированной и ведет работы по готовому основанию до полной готовности кровельного ковра. Работа звеньев взаимоувязана между собой. Звено № 1 обеспечивает горячим битумом и рубероидом звенья № 2 и № 3 ведущие наклейку рулонного ковра. По кровле материалы подвозит рабочий К6 из звена № 2, кровельной тележкой. При наклейке ковра кровля разбивается на 2 захватки продольной осью здания. Оба наклеивающих эвена начинают работу от одного конца здания, и как показано на схеме, двигаются вдоль оси здания. За смену бригада наклеивает 220 - 4.5 Схема работы бригады кровельщиков при наклейке рулонного ковра.

4.6. Организация труда в бригаде при нанесении защитного слоя При нанесении защитного слоя бригада значительно перестраивает свою работу по сравнению с наклейкой ковра. На кровле непосредственно нанесением защитного слоя занимается одно звено (К3, К4, К5), двое рабочих К6, К9 заняты подвозкой материалов по кровле. На кровлю материалы подают двое рабочих, из них К1 подаем на кровлю горячий битум, а К2 - бачки с гравием. Заливает битум в бачки рабочий К1. Погрузку гравия в бачки ведут рабочие К7 и К8. При такой расстановке бригада за смену наносит 900 - 1000 м2 защитного слоя. 4.7 Схема работы бригады кровельщиков при устройстве защитного слоя.
5. МАТЕРИАЛЬНО-ТЕХНИЧЕСКИЕ РЕСУРСЫ5.1 Основные материалы на
5.2 Эксплуатационные материалы на
5.3 Механизмы, инструмент и приспособления
6. КАЛЬКУЛЯЦИЯ ТРУДОВЫХ ЗАТРАТ НА
|
№ п/п |
Шифр работы |
Наименование работ |
Ед. изм. |
Объем работ |
Норма времени на ед.измерен. в чел /час |
Затраты труда на весь объем работ в чел/час |
Расценка на ед. изм. руб |
Стоимость трудозатрат на весь объем руб |
||
По КТ |
По ЕНиР |
По КТ |
По ЕНиР |
|||||||
1 |
2 |
3 |
4 |
5 |
6 |
7 |
8 |
9 |
10 |
11 |
1. |
11-33 п.1а |
1 Варка битума на строительной площадке |
т |
1,25 |
- |
14,50 |
- |
18,12 |
5,99 |
7-48,8 |
2. |
1-11 п.2а |
Подача материалов к подъемнику по низу |
т |
1,45 |
- |
1,0 |
- |
1,45 |
0-32 |
0-46,4 |
3. |
1-5 т.2 |
Подъем горячего битума и рулонных материалов на Н-8 мачтовым подъемником |
т |
1,45 |
- |
0,78 |
- |
1,13 |
0-31,2 |
0-45,2 |
Всего по п.п. 1, 2, 3 |
|
|
6,75 |
16,28 |
8,44 |
20,70 |
|
8-40,4 |
||
4. |
Т-11 п.2б |
Транспортировка по кровле рулонных материалов |
т |
0,2 |
- |
0,96 |
- |
0,19 |
0-80,6 |
0-06,1 |
5. |
1-11 п.11б |
То же, горячий битум бачках |
т |
1,00 |
- |
1,80 |
- |
1,80 |
0-66,6 |
0-66,6 |
6. |
7-1 п.8 |
Наклейка 4-слойн. рубероидного ковра |
100м2 |
1 |
- |
32,8 |
- |
32,8 |
14-96 |
14-96 |
Всего по п.п. 4, 5, 6 |
|
|
25,50 |
35,56 |
25,50 |
34,79 |
|
15-68,7 |
||
7. |
1-11 п.11б |
Транспортирование по кровле горячего битума и гравия |
т |
2,0 |
- |
0,96 |
- |
1,92 |
0-30,6 |
0-61,2 |
8 |
7-1 |
Устройство защитного слоя |
100м2 |
1 |
- |
4,8 |
- |
4,8 |
2-04 |
2-04 |
Всего по п.п. 7, 8 |
|
|
3,64 |
5,76 |
3,64 |
6,00 |
|
2-65,2 |
||
Итого на |
|
|
|
|
37,58 |
61,49 |
|
26-74,3 |
Средний заработок на 1 чел/час составляет:
1 по ЕНиР - 0,435 руб.;
2. по карте - 0,712 руб.
