министерство
транспортного строительства ТЕХНОЛОГИЧЕСКАЯ КАРТА сооружение ОПОР КОНТАКТНОй CETи Москва 1984 Технологическая карта разработана Северо-Западным филиалом совместно с отделом проектирования и внедрения технологий строительства устройств электрификации, СЦБ и связи ВПТИтрансстроя на основании тематического плана института, утвержденного Главным техническим управлением Министерства транспортного строительства Технологическая карта рассмотрена и одобрена техническим советом ВПТИтрансстрой, протокол № 9 от 22.12.82 г. Главный инженер ВПТИтрансстрой В.И. Штейн Ответственные исполнители А.М. Романов Х.А. Онтензон Исполнители В.В. Митюшкина В.Н. Чернышов содержание
1. Область применения1.1. Технологическая карта разработана на сооружение опор контактной сети с железнодорожного пути в "окно" на перегонах с раздельными и нераздельными опорами сдвоенным землеройно-установочным поездом. Сдвоенным землеройно-установочным поездом называется сложный установочный поезд, состоящий из двух отдельных поездов, следующих к месту работы единым рабочим поездом; и выполняющий в "окно" на одном перегоне полный комплекс работ по сооружению опор контактной сети, включая рытье котлованов, устройство фундаментов и анкеров, установку опор. Сдвоенный землеройно-установочный поезд формируется следующим образом: поезде 2 - тепловоз М-62, платформа прикрытия, габаритный железнодорожный кран, полувагон груженный опорами, котлованокопатель ВК-3; поезд № 1 - классный вагон для рабочих, платформа прикрытия, габаритный железнодорожный кран, полувагон груженный опорами, тепловоз ТГМ-23, мотовоз-электростанция, агрегат ABCЭ-М, четырехосная платформа, груженная фундаментами, котлованокопатель ВК-3. 1.2. В состав работ, рассматриваемых технологической картой входят: проезд сдвоенного землеройно-установочного поезда к месту работы, расцепка поезда для производства работ, разработка котлованов под железобетонные фундаменты на 1/2 глубины, вибропогружение железобетонных фундаментов типа ДС и ДА в предварительно разработанные на 1/2 глубины котлована, установка в стаканные фундаменты железобетонных опор, разработка котлованов под железобетонные опоры, установка в котлованы железобетонных опор, сцепка поезда, возвращение сдвоенного поезда на соседнюю станцию. 1.3. Сооружение опор контактной сети осуществляется в "окно" продолжительностью 2 ч механизированным способом на перегонах электрифицируемых участков длиной 10 км. Расстояние между опорами - 65 м, скорость движения сдвоенного землеройно-установочного поезда во время работы на перегоне - 8. км/ч, во время следования к месту работы и убытия с перегона - до 50 км/ч. Поправочный коэффициент на пропуск поездов по соседнему пути - 1,1 (при количестве поездов в сутки до 50 пар). Котлованы разрабатываются в немерзлых грунтах II группы. Сдвоенный землеройно-установочный поезд на перегоне работает по следующее схеме: Землеройно-установочный поезд движется с одной стороны перегона, при этом при выполнении работ на первой половине перегона поезд возвращается на станцию отправления; на второй половине перегона - поезд следует на противолежащую станцию. Локомотив сдвоенного землеройно-установочного поезда оборудуется двусторонней радиосвязью с дежурным по станции. Мастера, руководящие работой установочных поездов № 1 и № 2, и сигналисты, ограждающие установочные поезда на перегоне, обеспечиваются переносными портативными радиостанциями. В карте рассматриваются три варианта формирования сдвоенного землеройно-установочного поезда. 1.3.1. По первому варианту на перегон, где сооружаются только нераздельные опоры, выезжает сдвоенный поезд, состоящий из двух землеройно-установочных поездов, сформированных в следующем порядке: поезд № 1 - котлованокопатель ВК-3, тепловоз ТГМ-23, полувагон с опорами, габаритный железнодорожный кран, платформа прикрытия, классный вагон; поезд № 2 котлованокопатель ВК-3, полувагон с опорами, габаритный железнодорожный кран, платформа прикрытия, тепловоз М-62 (рис. 1).

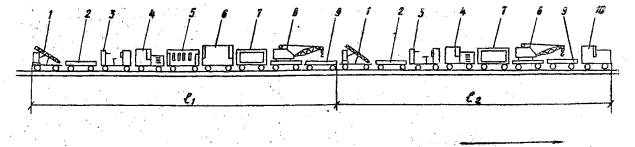

Рис. 1. Схема формирования сдвоенного установочного поезда (вариант I): 1 - котлованокопатель ВК-3; 2 - тепловоз ТГМ-23; 3 - полувагон с опорами; 4 - габаритный железнодорожный кран; 5 - платформа прикрытия; 6 - классный вагон; 7 - тепловоз М-62; l1 - длина установочного поезда № 1 - 70,2 м; l2 - длина установочного поезда № 2 - 60 м 1.3.2. По второму варианту на перегон, где сооружаются только раздельные опоры, выезжает сдвоенный поезд, сформированный в следующем порядке: поезд № 1 - котлованокопатель ВК-3, платформы с фундаментами, агрегат АВСЭ-М, мотовоз электростанция МЭС-200, классный вагон, тепловоз М-62, полувагон с опорами, габаритный железнодорожный кран, платформа прикрытия; поезд № 2 - котлованокопатель ВК-3, платформа с фундаментами, агрегат АВСЭ-М, мотовоз-электростанция МЭС-200, полувагон с опорами, габаритный железнодорожный кран, платформа прикрытия, тепловоз ТГМ-23 (рис. 2).
Рис. 2. Сгона формирования сдвоенного установочного поезда (вариант II): 1 - котлованокопатель ВК-3; 2 - платформа с фундаментами; 3 - агрегат АВСЭ-М; 4 - мотовоз-электростанция МЭС-200; 5 - классный вагон; 6 - тепловоз М-62; 7 - полувагон с опорами; 8 - габаритный железнодорожным кран; 9 - платформа прикрытия; 10 - тепловоз ТГМ-23; l1 - длина установочного поезда № 1-108,8 м; l2 - длина установочного поезда № 2 - 90,7 м 1.3.3. По третьему варианту на перегон, где сооружаются как раздельные, так и нераздельные опоры, выезжает сдвоенный поезд сформированный в следующем порядке: поезд № 1 - котлованокопатель ВК-3, четырехосная платформа с фундаментами, агрегат АВСЭ-М, мотовоз-электростанция МЭС-200, тепловоз М-62, полувагон с опорами, габаритный железнодорожный кран, платформа прикрытия, классный вагон; поезд № 2 - котлованокопатель ВК-3, полувагон с опорами, габаритный железнодорожный кран, платформа прикрытия, тепловоз ТГМ-23 (рис. 3).
Рис. 3. Схема формирования сдвоенного установочного поезда (вариант III): 1 - котлованокопатель ВК-3; 2 - четырехосная платформа с фундаментами; 3 - агрегат АВСЭ-М; 4 - мотовоз-электростанция МЭС-200; 5 - тепловоз M-62; 6 - полувагон с опорами; 7 - габаритный железнодорожный кран; 3 - платформа прикрытия; 9 - классный вагон; 10 - тепловоз ТГМ-23; l2 - длина установочного поезда № 1 - 108,8 м; l1 - длина установочного поезда № 2 - 56,7 м Для всех 3-х вариантов в настоящей карте разработаны графики производства работ и калькуляции затрат труда. Кроме того, для третьего варианта, как наиболее сложного и чаше встречающегося в практике строительства, разработаны технология и организация строительного процесса. 1.4. При привязке карты к местным условиям в нее следует внести соответствующие изменения с учетом продолжительности "окна", протяженности перегона, плана контактной сети перегона, геологии. 2. ТЕХНОЛОГИЯ И ОРГАНИЗАЦИЯ СТРОИтельнОГО ПРОЦЕССА2.1. Указания, по подготовке объекта и требования к готовности предшествующих работ и строительных конструкций. 2.1.1. Для более эффективного использования агрегата АВСЭ-М землеройно-установочного поезда № 1 и габаритного железнодорожного крана землеройно-установочного поезда № 2 заранее (в предыдущее "окно") должно быть разработано не менее одного котлована, для закрепления верхней части стенок которого используются инвентарные щиты длиной 1,5 м (рис. 4).

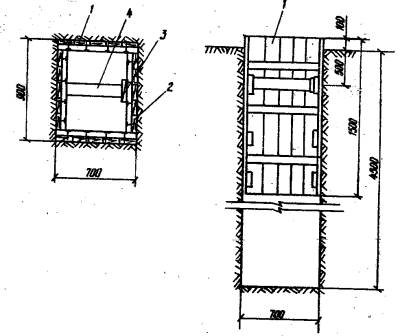

Рис. 4. Инвентарное щитовое крепление котлована: 1 - щит из досок 700×1500 мм толщиной 25 мм; 2 - щит из досок 800×1500 мм толщиной 25 мм; 3 - клинья; 4 - распорка диаметром 120-150 мм 2.1.2. Во избежание технологических перерывов в работе габаритного железнодорожного крана поезда необходимо иметь задел не менее трех фундаментов. Для этого в первое же предоставленное "окно' из установочного поезда № 1 на перегон выезжает только комплект машин по разработке котлованов и вибропогружению стаканных фундаментов. Свободный от работы в это "окно" габаритный железнодорожный кран может быть использован на погрузо-разгрузочных или других работах, связанных с электрификацией участка. Перед началом рабочего дня руководитель работ (прораб, мастер) знакомит бригаду сдвоенного установочного поезда с объемами выполнения работ на следующий день, а также границами действия каждой машины и проводит инструктаж по технике безопасности проведения работ. Каждому звену выдается карточка-задание, по которой машинисты уточняют границы действия своих машин в соответствии со схемой последовательности работы комплекта машин сдвоенного землеройно-установочного поезда. В карточке-задании есть все проектные данные на планируемый объем работ (номера устанавливаемых опор, фундаментов, их типы, габариты и глубина заложения). Каждому сигналисту руководитель работ дает указания: где и какие сигналы устанавливать, где находиться самому во время установки сигналов и во время производства работ на перегоне, о порядке связи с руководителем работ (в начале работ, при появлении и пропуске поездов и по окончании работ). В соответствии с карточкой-заданием, выданной руководителем работ, на базе грузятся стаканные фундаменты, анкера и опоры. На платформу агрегата АВСЭ-М грузят, восемь стаканных фундаментов при помощи кран-балки с тельфером ТВ-2 грузоподъемностью 2 т, смонтированной на той же платформе, на прицепную четырехосную платформу - семь. Опоры грузят в полувагон в порядке, обратном установке, анкера - на платформу прикрытия крана. До начала производства работ в "окно" производят разбивку мест разработки котлованов и мест остановки локомотивов и котлованокопателей. Эти места обозначаются вешками. 2.2. Указания по технологии работ 2.2.1. Последовательность выполнения работ. Сдвоенный, землеройно-установочный поезд следует на перегон, затем расцепляется, каждая машина следует на отведенный ей участок и выполняет работы до сооружению опор контактной сети: разработку котлованов, вибропогружение фундаментов и установку в них опор. По окончании времени ''окна" все машины сцепляются и в составе одного поезда освобождают перегон. По получении руководителем работ письменного разрешения на работу землеройно-установочных поездов на закрытом для движения поездов перегоне от дежурного по станции, сформированный сдвоенный поезд следует со станции отправления на перегон к месту работы. По прибытии на место сдвоенный землеройно-установочный поезд останавливается с таким расчетом, чтобы железнодорожный кран землеройно-устанавочного поезда № 2 мог сразу же приступить к установке опор, в котлованы. Затем руководитель работ дает команду к расцеплению поезда и землеройно-установочный поезд № 1 направляется на свой участок в соответствии с заданием. По прибытии на место работы поезд № 1 также расцепляют и каждая машина следует на отведенный ей участок работ. Схема организации работ установочных поездов № 1 и № 2 приведена на рис. 5.
Рис. 5. Схема организации работ установочных поездов № 1 и № 2: 1-52 - номера устанавливаемых опор; L1; L2 - участки работ поездов № 1 и № 2 Условные обозначения: работа габаритного железнодорожного крана поезда № 1 работа АВСЭ-М -"- работа ВК-3 -"- работа габаритного железнодорожного крана поезда № 2 работа ВК-3 -"- Порядок работы землеройно-установочного поезда № 1: BК-3 разрабатывает котлованы с № 39 по № 52 на 1/2 глубины. У последнего котлована ВК-3 ждет подхода землеройно-установочного поезда для сцепки. Агрегат АВСЭ-М погружает стаканные фундаменты в разработанные котлованы с № 38 по № 51, а затем переезжает к котловану № 52 для сцепки с ВК-3. Габаритный железнодорожный кран устанавливает опоры в стаканные фундаменты с № 35 по № 50 и у котлована № 52 сцепляется с комплектом машин установочного поезда № 1. Порядок работы землеройно-установочного поезда № 2; ВК-3 разрабатывает котлованы с № 2 по № 14 и у котлована № 14 ждет подхода габаритного железнодорожного крана, который в это время устанавливает опоры в котлованы с № 1 по № 13. У котлована № 14 происходит сцепка комплекта машин установочного поезда № 2, после чего поезд следует к установочному поезду № 1. После сцепки руководитель работ дает команду сигналистам снять ограждения и предупреждает диспетчера, об окончании работ и об отправлении сдвоенного установочного поезда на станцию. 2.2.2. Описание методов производства работ. 2.2.2.1. Разработка котлованов котлованокопателем ВК-3 осуществляется следующим образом. Помощник машиниста ВК-3 останавливает машину по вешке таким образом, чтобы ось поворотного круга бара совпадала с осью котлована. Машинист ВК-3 стопором поворота переводит ВК-3 из транспортного положения в рабочее и устанавливает поворотную ферму с рабочим органом перпендикулярно оси пути, затем он переводит гидравлические опоры из горизонтального положения в вертикальное, опускает их до упора в поверхность земляного полотна, выдвигает фермы на необходимый вылет, соответствующий габариту опоры, и переводит рабочий орган из горизонтального положения в вертикальное. После этого машинист котлованокопателя опускает рабочий орган на грунт, включает транспортер, ковшовые цепи и приступает к разработке котлована. При разработке котлована машинист следит за работой бара и при необходимости (при попадании камней и пр.) останавливает двигатель цепи бара. По достижении проектной отметки котлована машинист поднимает рабочий орган из котлована, переводит его в горизонтальное положение, а ВК-3 - из рабочего положения в транспортное, устанавливает поворотную ферму с рабочим органом параллельно оси пути и перемещается к месту разработки следующего котлована. 2.2.2.2. Погружение стаканных фундаментов агрегатом АВСЭ-М происходит в следующем порядке. По прибытии на место агрегат АВСЭ-М останавливается по вешке с таким расчетом, чтобы ось, поворотной стрелы агрегата находилась против черты на шейке рельса, указывающей место погружения фундамента. Машинист агрегата разворачивает стрелу с зажатым гидравлическими захватами фундаментом перпендикулярно оси пути, переводит ее в вертикальное положение и опускает в предварительно разработанный котлован. Затем включает вибратор и начинает погружение фундамента. При достижении проектной оплетки фундамент освобождают от гидравлических захватов, поднимают вибратор в направляющей коробке, стрелу агрегата переводят в горизонтальное положение и разворачивают вдоль оси платформы для захвата следующего фундамента. После этого поезд перемещается к месту погружения следующего фундамента. Второй фундамент с платформы агрегата АВСЭ-М укладывают кран-балкой, оборудованной тельфером, на станок, при помощи которого подают его в гидравлические захваты рабочего органа. Второй и все следующие фундаменты погружают аналогично. 2.2.2.3. Железобетонные опоры устанавливают габаритным железнодорожным краном и выверяют их вертикальное положение по отвесу. Кран останавливается тепловозом по вешке против котлована или фундамента с таким расчетом, чтобы взятая из полувагона и выведенная в вертикальное положение опора при повороте крана могла быть опущена в котлован (фундамент) без дополнительного передвижения поезда. Строповку и установку опор выполняет при помощи универсального стропа "сплошная петля" диаметром 16 мм, оборудованного стальным кольцом, позволяющего опустить опору в котлован (в фундамент) без перестроповки. Опуская крюк крана, устанавливаемую, опору расстроповывают, предварительно засыпав котлован грунтом на глубину 1,5 м с послойным трамбованием. При работе в "окно" опоры, установленные в стаканные фундаменты, только расклинивают, в котлованы - засыпают грунтом на глубину не менее 1,5 м с послойным трамбованием через каждые 20 см. Окончательное закрепление в котлованах опор, фундаментов и анкеров с засыпкой грунтом на всю глубину котлована выполняет отдельная бригада вне "окна". 2.2.3. Наименование и перечень глав нормативно-технологической документации Разработка котлованов, вибропогружение стаканных фундаментов и установка опор должны выполняться в строгом соответствии с рабочими чертежами и требованиями "Инструкции по производству и приемке строительных и монтажных работ при электрификации железных дорог. (Устройства электроснабжения)", ВСН 12-82, "Технологических указаний по технологии производства строительных и монтажных работ при электрификации железных дорог. (Устройства энергоснабжения)", ВСН 116-65. Качество применяемых конструкций и выполнения работ должно соответствовать требованиям глав СНиП III-16-80 "Бетонные и железобетонные конструкции сборные", СНиП III-41-76 "Контактные сети электрифицированного транспорта. Правила производства и приемки работ" и карты операционного контроля качества (КОКК) настоящей технологической карты (разд. 5). 2.3. Указания по организаций труда 2.3.1. Численно-квалификационный состав Работы по сооружению опор контактной сети выполняет комплексная бригада в составе 23 человек. В процессе работы бригаду разбивают на 5 звеньев (табл. 1). Таблица 1 Состав комплексной бригады
2.3.2. Распределение операций между исполнителями 2.3.2.1. Первое звено, обслуживающее котлованокопатель ВК-8 поезда № 1 и четвертое звено, обслуживающее котлованокопатель ВК-3 поезда № 2 в составе машинистов и их помощников приступают к разработке котлованов. 2.3.2.2. Работа второго звена по вибропогружению свайных фундаментов организуется следующим образом. Машинист мотовоза-электростанции и его помощник обслуживают мотовоз-электростанцию, осуществляя передвижение агрегата АБСЭ-М и обеспечивая электроэнергией вибропогружатель и тельфер. Монтажник конструкций 5 разр. проверяет точность остановки поезда по отметке на шейке рельса и дает команду о начале работ. Два монтажника конструкций 4 разр., находясь на платформе, стропят фундаменты и следят за подачей их на станок (на пульте управления тельфером и станком управляет помощник машиниста агрегата АВСЭ-М). Машинист агрегата надвигает рабочий орган на конец фундамента и зажимает его клиновыми захватами, разворачивает стрелу и переводит поворотную направляющую коробку с вибропогружателем и фундаментом в вертикальное положение. Монтажник конструкций 5 разр. с помощью рейки-шаблона проверяет габариты установки фундамента и следит за вертикальностью его погружения, а после того, как погружение (на проектную отметку) закончено и агрегат переведен в транспортное положение дает команду о переезде к месту погружения следующего фундамента. 2.3.2.3. Работа третьего и пятого звеньев по установке опор в стаканные фундаменты и котлованы организуется следующим образом. Монтажник конструкций 5 разр. с помощью рейки-шаблона проверяет габариты установки фундамента (глубину котлована), подает сигналы машинисту крана о подъеме и опускании опоры и выверяет по отвесу и шаблону устанавливаемую опору. Монтажник конструкций 3 разр. стропит опоры в полувагоне и подает четыре клина для расклинивания опоры в стакане фундамента. Двое монтажников конструкций 4 и 3 разр. принимают и направляют опору в стакан фундамента и закрепляют ее клиньями. При установке нераздельной опоры двое монтажников конструкций принимают и направляют ее в котлован, а затем два землекопа 2 разр. и все монтажники конструкций засыпают котлован грунтом слоями по 20 см и трамбуют его ручным трамбовками. После закрепления опоры в стакане фундамента (в котловане) в проектном положении ее расстроповывают, и звено перемещается к следующему фундаменту. Для установки опоры из полувагона непосредственно в стакан фундамента (котлован) применяются два универсальных стропа "сплошная петля". В то время, когда первый строп используется в работе, электролинейщик, находящийся в полувагоне, подготавливает следующую опору для строповки ее вторым стропом. 2.3.2.4. Окончательное закрепление опор установленных в стаканные фундаменты (в котлованы), выполняет отдельная бригада вне "окна". Эта же бригада устанавливает щитовое крепление котлованов, разработанных в "окно" в задел, по одному в каждом установочном поезде. 2.3.2.5. Качество работ контролирует мастер в соответствии с требованиями СНиП III-41-76, ВСН 12-82 и КОКК. 2.4. Графики производства работ 2.4.1. Работа сдвоенного установочного поезда (вариант I)

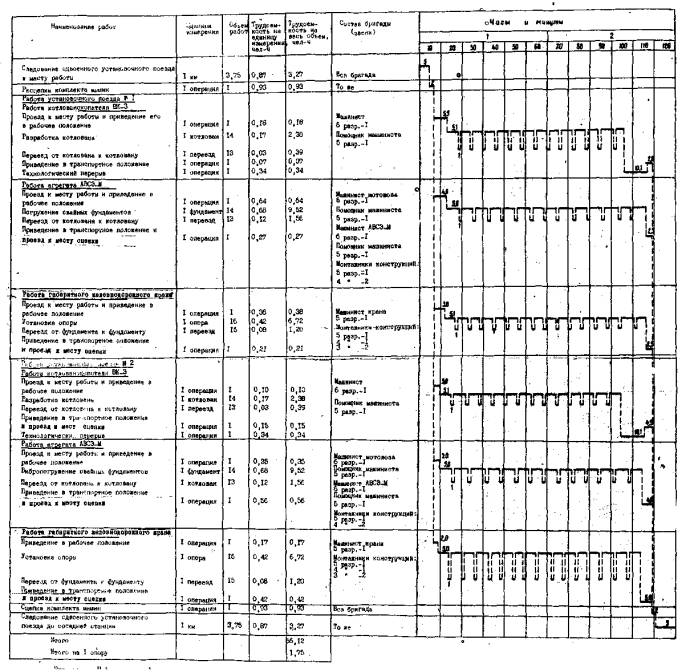

Итого 36,41 Итого на 1 опору 1,40 Применение. Цифрами на графике показана продолжительность операций в минутах. 2.4.2. Работа сдвоенного установочного поезда (вариант 2)

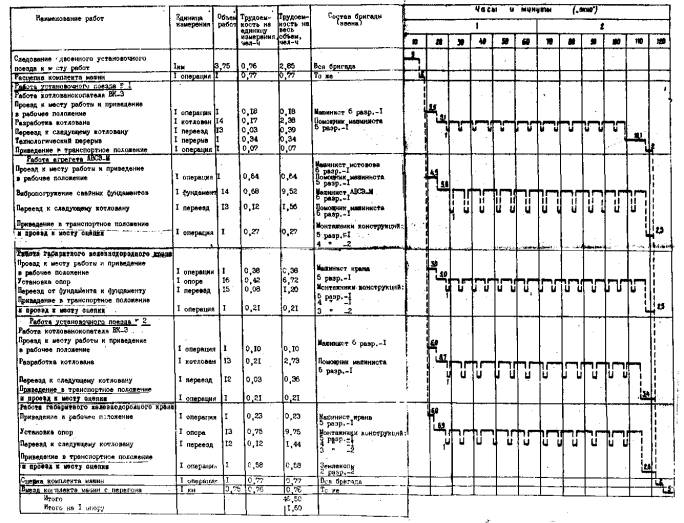

Применение. Цифрами на графике показана продолжительность операций в минутах. 2.4.3. Работа сдвоенного установочного поезда (вариант 3)

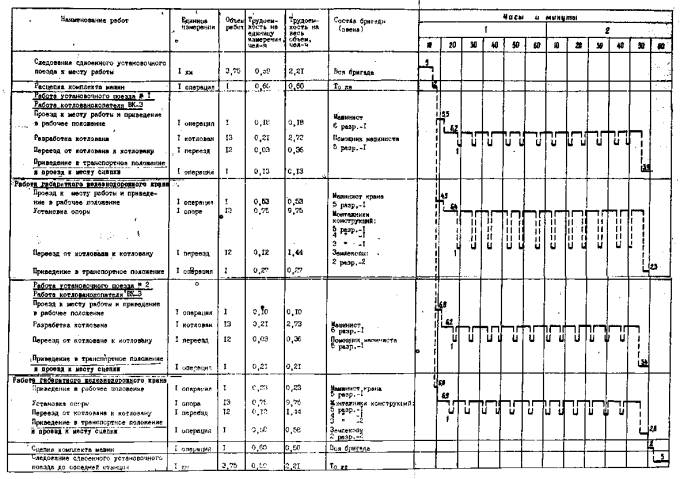

Применение. Цифрами на графике показана продолжительность операций в минутах. Таблица 2 2.5. Калькуляции затрат труда и заработной платы на работу сдвоенного землеройно-установочного поезда 2.5.1. I вариант
Таблица 3 2.5.2. II вариант
Таблица 4 2.5.3. III вариант
2.6. Указания по технике безопасности Работа сдвоенного землеройно-установочного поезда должна выполняться в соответствии с "Правилами техники безопасности и производственной санитарии для строительно-монтажных работ при электрификации железных дорог", М., ВПТИтрансстрой, 1981; "Типовой инструкцией по охране труда по монтажу опор контактной сети вновь электрифицируемых железных дорог", М., ВПТИтрансстрой, 1983; "Правилами технической эксплуатации железных дорог Союзам ССР", М., "Транспорт", 1980; "Инструкцией по обеспечению безопасности движения поездов при производстве путевых работ", М., "Транспорт", 1978; "Инструкцией по сигнализации на железных дорогах Союза ССР", М., "Транспорт", 1979 и требованиями СНиП III-4-80 "Техника безопасности в строительстве". 2.6.1. Работа по сооружению опор контактной сети должны производиться под руководствам и постоянным наблюдением производителя работ или строительного мастера, который должен проинструктировать членов бригады до начала работ. 2.6.2. Машинисты и помощники машинистов локомотивов, кранов всех типов, землеройных машин и агрегата АВСЭ-М, а также рабочие, занятые обслуживанием установочных поездов, должны иметь на руках удостоверение на право производства соответствующих работ или право управления тем или иным механизмом. 2.6.3. Персонал, обслуживающий машины и механизмы землеройно-установочного поезда, должен быть снабжен инструкциями по технике безопасности. 2.6.4. Все установки и механизмы перед, началом работы должны быть тщательно проверены. Проверяется исправность ответственных деталей, грузоподъемных приспособлений и сигнальных устройств. Выезд для работы на перегон с неисправными приборами звуковой и световой сигнализации не допускается. 2.6.5. При следовании механизмов и машин в нерабочем состоянии в составе сдвоенного поезда или самостоятельной подвижной единицей все рабочие части их должны быть приведены в транспортное положение и закреплены согласно инструкции по эксплуатации этой машины. 2.6.6. Глубина котлована должна определяться с помощью рейки или по отметкам, нанесенным на раму или штангу рабочих органов котлованокопателей. 2.6.7. Начало разработки котлована, а также все операции, связанные с изменением положения котлованокопателя и его рабочего органа, должны сопровождаться соответствующими звуковыми сигналами. 2.6.8. При работе на двухпутных участках разворот поворотной фермы с направляющей рамой котлованокопателя в сторону междупуться запрещается. 2.6.9. Во избежание самопроизвольного разворота поворотной фермы котлованокопателя в сторону междупутья в аварийной ситуации на раме его должны быть установлены съемные стопоры. 2.6.10. При приведении котлованокопателя в рабочее или транспортное положение люди должны находиться не ближе 15 м от рабочего органа. 2.6.11. Очищать грунт с бровки разрабатываемого котлована и производить замер глубины котлована разрешается только, при остановленном рабочем органе котлованокопателя. 2.6.12. При сооружении стаканных фундаментов агрегатом ВВСЭ-М следует руководствоваться "Инструкцией по технике безопасности обслуживающему персоналу при производстве работ агрегатом вибропогружения стаканных фундаментов (АВСЭ) в комплексе с мотовозом-электростанцией (МЭС)". 2.6.13. Опора, поднимаемая краном, должна удерживаться от раскачивания и поворотов при помощи специально предусмотренных для этой целя оттяжек, которые следует закреплять до начала подъема. 2.6.14. В случае прохода поезда по соседнему пути запрещается поднимать опору с платформы (полувагона), а поднятую опору следует не расстроповывая, положить на платформу (полувагон) или на обочину пути. 2.6.15. Установленная в стаканный фундамент опора расстроповывается после закрепления ее четырьмя клиньями. Установленная в котлован опора расстроповывается после послойной засыпки на высоту не менее 1,5 м с трамбованием каждого слоя. 2.6.16. Установленные железобетонные опоры до полной засыпки котлована должны находиться под надзором строймастера или бригадира для обеспечения безопасности движения поездов. 2.6.17. Кроме перечисленных мер безопасности следует выполнять требования, изложенные в "Типовой инструкции по охране труда для бригады, обслуживающей установочный поезд", "Типовой инструкции по охрана труда для бригады, обслуживающей котлованокопатель типа ВК". 3. ТЕХНИКО-экономические ПОКАЗАТЕЛИТаблица 5 Основные технико-экономические показатели
Годовой экономический эффект от внедрения технологической карты - 79 тыс. руб. 4. Материально-технические ресурсытаблица 6 4.1. Потребность в машинах и механизмах
ОК III-050 5. карты операционного контроля качества 5.1. Разработка котлованов
СНиП III-41-76, ВСН 12-59
ОК III-065 5.2. Установка фундаментов и анкеров
СНиП III-41-76, ВСН 12-59

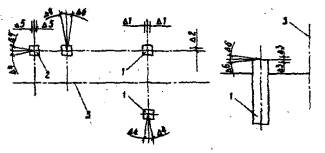

5.3. Установка железобетонных опор контактной сети в котлованы
Примечания: 1. Вертикальная ось опоры, установленной на прямой участке пути или с внешней стороны кривой, долина иметь наклон в сторону, противоположную действию основных нагрузок, в летнее время - на 1,5-2%, замой - на 2-3%. На внутренней стороне кривой опоры должны быть установлены вертикально. 2. Наклон оси опоры вдоль пути должен быть не более: анкерной - 0,5%, промежуточной - 1%. 3. На установленных опорах должны быть нанесены нумерация и знак высокого напряжения. Номерной знак должен располагаться на высоте 5 м от уровня головки рельса. 4. Засыпка котлована должна производиться с послойным трамбованием грунта через каждые 20 см. Оставшийся после засыпки грунт должен быть, спланирован и тщательно утрамбован.
|
