Министерство строительства МССР Проектно-технологический трест Оргстрой ТЕХНОЛОГИЧЕСКАЯ КАРТА Главный инженер треста Я. Пресман Начальник отдела Э. Шафир Руководитель группы В. Трущенков Кишинев, 1969 Содержание РАЗДЕЛ I.
|
№№ звеньев |
Состав звена по профессиям |
K-во |
Перечень работ |
1 |
Бетонщик - 4 р. Бетонщик - 2 р. |
1 1 |
Устройство бетонной подготовки и лотков Оштукатуривание лотков Устройство бетонной отмостки. |
2 |
Трубоукладчики 4 р. |
2 |
Доработка котлована вручную. Проверка отметки дна котлована и крутизны откосов. Устройство основания под колодцы. Монтаж элементов колодца и горловины с заделкой швов и затиркой поверхности цементным раствором. Испытание колодца. Уплотнение грунта при засыпке колодца. |
Трубоукладчики 3 р. |
2 |
||
Трубоукладчики 1 р. |
1 |
||
Машинист автокрана 5 р. |
1 |
||
3 |
Изолировщик 3 р. |
1 |
Разогрев битума в передвижном котле. Очистка и окраска битумом внутренней поверхности колец. |
Изолировщик 2 р. |
1 |
||
4 |
Машинист бульдозера 5 р. |
1 |
Засыпка котлована колодца грунтом. |
|
ИТОГО: |
11 чел. |
|
Размещение в рабочей зоне инвентаря, приспособлений и инструмента на рабочих местах при монтаже колодцев показаны на схеме производства работ.
ПОСЛЕДОВАТЕЛЬНОСТЬ ВЫПОЛНЕНИЯ РАБОТ
№№ пп |
Наименование процессов |
Последовательность рабочих операций |
1. |
Устройство колодца. |
Зачистка откосов и дна котлована. Перемешивание грунта в основании колодца с битумными или дегтевыми материалами. Уплотнение грунта. Устройство бетонной подготовки под колодец из бетона М-50. Установка арматурной сетки. Устройство лотка из бетона М-100. Изоляция на бровке котлована горячим битумом внутренней поверхности колец. Монтаж элементов колодца и горловины. Затирка швов с железнением и промазкой горячим битумом. |
2. |
Испытание колодца |
Предварительное испытание колодца водой (до засыпки котлована). Устранение дефектов. Окончательное испытание колодцев (после засыпки котлована). |
3. |
Засыпка котлованов и траншей. |
Засыпка грунтом котлованов колодцев (после испытания колодцев). Уплотнение грунта пневмотрамбовками. Устройство бетонной отмостки вокруг горловины колодца. |
МЕТОДЫ И ПРИЕМЫ РАБОТ
Устройством бетонной подготовки и лотков занимается звено № 1 следующего состава:
бетонщик 4 р. - 1 чел. (1) звеньевой;
бетонщик 2 р. - 1 чел. (2).
Доставленная на место устройства колодца бетонная смесь подается бетонщиком (2) к месту укладки по деревянному лотку. Находящийся в котловане бетонщик (1) укладывает бетон в основание колодца и уплотняет с помощью ручной трамбовки.
После устройства бетонной подготовки на нее укладывается арматурная сетка и производится бетонирование лотка. Зачистку дна и откосов котлована, подготовку основания под колодец, заделку труб в лоток и монтаж элементов колодца производит звено № 2 следующего состава:
машинист автокрана 5 р. - 1 чел. (1)
трубоукладчик 4 р. - 1 чел. (2) звеньевой
трубоукладчик 4 р. - 1 чел. (3)
трубоукладчик 3 р. - 2 чел. (4;5)
трубоукладчик 2 р. - 1 чел. (6).

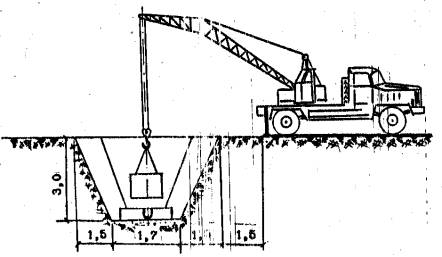

Перед началом работ по устройству колодца трубоукладчик (4) производит зачистку откосов и дна котлована, проверяет соответствие проекту отметки дна и крутизну откосов котлована.
Трубоукладчики (6 и 5) заняты работой по пропитке грунта основания колодца битумом. Разрыхленный и пропитанный битумом грунт разравнивается и трамбуется с помощью ручных трамбовок.
Трубоукладчики (2 и 3) заняты работой по подготовке к монтажу железобетонных колец колодца, заделкой трубопроводов в лоток, монтажом колец колодца и устройством глиняного замка у мест соединения трубопроводов с лотком.
Расстановка рабочих в период монтажа колодцев: трубоукладчик (5) находится наверху и занимается строповкой грузов, трубоукладчики (2 и 3) - на монтаже элементов колодца в котловане, трубоукладчик (4) занимается подготовкой оснований колодцев к монтажу и затиркой швов смонтированных элементов колодца и трубоукладчик (6) - на вспомогательных работах (очистка железобетонных колец колодца от загрязнений, подноска материалов, инструмента и т.п.).
Трубоукладчик (5), застропив четырехветвевым стропом нижнее кольцо колодца, подает сигнал машинисту крана поднимать груз. После пробного подъема на высоту 0,1-0,2 м над уровнем земли трубоукладчик (5) проверяет надежность строповки и разрешает производить подачу кольца к месту его установки. Трубоукладчики (2 и 3), приняв железобетонное кольцо колодца, устанавливают его на растворе на лоток. После выверки правильности установки кольца производится его расстроповка и звеньевым подается сигнал об уборке строп и подготовке к монтажу следующего кольца.
Выступающий из-под колец (при их установке) цементный раствор снимается, а шов тщательно затирается снаружи и изнутри колодца. Правильность установки колец проверяется уровнем и отвесом. Завершающими операциями монтажа колодца являются установка люка (обоймы и крышки) с заделкой обоймы на горловине цементным раствором М-50 и устройство глиняного замка.
Изоляция железобетонных колец колодца битумом производится звеном № 3, состоящим из двух изолировщиков третьего (1)и второго (2) разряда.
Изолировщик (2) разогревает битум в передвижном котле, а изолировщик (1) подготавливает железобетонные кольца к изоляции (очистка от загрязнений, нанесение грунтовки и т.п.).
После высыхания грунтовки изолировщики (1 и 2) с помощью кистей наносят на внутреннюю поверхность колец горячий битум с отступлением от краев на 5 см.
После монтажа колец колодца и заделки стыков изолировщики (1 и 2) производят грунтовку стыков и нанесение на них битума.
Гидравлическое испытание колодца производится звеном № 2 путем наполнения его водой и наблюдения за ее утечкой. Предварительное испытание производится до засыпки колодца грунтом и преследует цель выявления видимых утечек воды, а окончательное - для определения величины утечки, которая не должна превышать для данного колодца 60 л/сутки.
Засыпка колодца грунтом производится слоями с помощью бульдозера. Каждый слой уплотняется трубоукладчиком (4) с помощью пневмотрамбовки.
Завершение работ по устройству колодца является устройство бетонной отмостки вокруг горловины. Бетонная отмостка устраивается бетонщиками звена № 1 в следующем порядке: бетонщик (2) производит рассыпку щебня вокруг горловины с последующей его трамбовкой, а бетонщик (1) укладывает на подготовленное основание бетон и разравнивает его.

График производства работ по устройству сборных железобетонных колодцев диаметром 1,0 м, глубиной 3,0 м на канализационных сетях
Примечание. Трудовые затраты машиниста автокрана в графике не учитываются.
ТЕХНИКА БЕЗОПАСНОСТИ
Производство работ в выемках с откосами, подвергшихся увлажнению после выборки грунта, допускается при условии принятия мер предосторожности против его обрушения, а именно:
а) тщательного осмотра производителем работ или мастером перед началом каждой смены состояния грунта и его искусственного обрушения в местах, где обнаружены "козырьки" и трещины у бровок и на откосах;
б) временного прекращения работ в выемке до осушения грунта при возникновении опасности обвала;
в) местного уменьшения крутизны откоса на участках, где производство работ в выемке является неотложным;
г) запрещения движения транспортных средств и механизмов в пределах призмы обрушения.
При монтаже колодца должно быть назначено лицо из числа ИTР, ответственное за безопасное производство работ по перемещении и монтажу грузов кранами.
Все грузоподъемные механизмы и приспособления (кран, стропы) перед началом эксплуатации, а также в процессе работы периодически должна проверяться в соответствии с правилами Госгортехнадзора.
При монтаже элементов колодца края должен работать на выносных опорах. Грузоподъемность стропов должна соответствовать весу поднимаемого груза. Подъем и перемещение элементов колодца производить только после проверки правильности и надежности их строповки. При подъеме, перемещении и опускании краном элементов колодца запрещается пребывание людей в зоне его действия, нельзя допускать переноса элементов колодца над рабочим местом трубоукладчиков. Поданный элемент колодца должен опускаться над местом его установки не более чем на 30 см, и только с такого положения трубоукладчики направляют его в проектное положение.
К работе строповщиком допускаются рабочие не моложе 18 лет, прошедшие медицинский осмотр и обученные по специальной программе утвержденной Госгортехнадзором и аттестованные квалификационной комиссией с выдачей удостоверений.
Расстроповка установленных элементов колодца допускается лишь после их прочного и надежного закрепления. Раскачивать подвешенный груз и оставлять его на весу без надзора, а также производить монтаж при ветре силой более 6 баллов запрещается.
Работа стрелового крана вблизи линий электропередач допускается только при условии, если расстояние по горизонтали между крайней точкой механизма, грузовыми канатами (тросами) или грузом (при наибольшем вылете рабочего органа) и ближайшим проводом линии электропередачи будет не менее указанного в таблице 1.
Допустимое расстояние по горизонтали от работающих машин до проводов электропередач
Таблица 1.
Напряжение линии электропередачи в кв. |
до 1 |
1-20 |
35-110 |
154 |
220 |
330-500 |
Расстояние в м |
1,5 |
2 |
4 |
5 |
6 |
9 |
При передвижений стрелового крана, а также при перевозке элементов колодца под проводами действующих линий электропередачи расстояние по вертикали между самой верхней точкой перемещаемой машины и груза и низшей точкой провисания провода должно быть не менее указанного в таблице 2.
Допустимое расстояние по вертикали от перемещаемого оборудования до проводов электропередач
Таблица 2.
Напряжение линии электропередачи в кв. |
до 1 |
1-20 |
35-110 |
154-200 |
330 |
500 |
Расстояние в м |
1 |
2 |
3 |
4 |
5 |
6 |
При соблюдении вышеуказанных разрывов работы можно производить, если имеется письменное разрешение электроснабжающей организации на производство работ в охранной зоне и при наличии у крановщика наряда-допуска на производство работ подписанного главным инженером СУМ. Эти работы должны производиться под непосредственным руководством инженерно-технического работника, назначенного приказом и имеющего допуск Госгортехнадзора.
Нагрузка такелажного оборудования, превышающая ту, на которую данное оборудование допущено к работе, не допускается.
Строповка грузов должна производиться по заранее разработанным схемам.
Подъем грузов засыпанных землей, снегом или примерзших к земле, не допускается. Запрещается подтаскивать (волочить) грузы подъемными механизмами косым натяжением канатов или поворотом стрелы.
Категорически запрещается оставлять поднятые грузы на весу. Снимать крюки с опущенных конструкций разрешается только после установки их в проектное положение. Передвижка конструкций после их установки и снятия захватных приспособлений запрещается.
Раствор под установленные конструкции должен укладываться до подачи конструкции на место ее установки.
Разогрев битума в пределах колодцев, траншей и других стесненных мест запрещается. В связи с тем, что горячий битум может причинять ожоги, если попадет на тело человека, даже покрытое обыкновенной хлопчатобумажной тканью, рабочие должны быть обеспечены следующей спецодеждой и обувью:
а) брезентовыми куртками и брюками (брюки должны быть широкими и надеваться на выпуск);
б) кожаными ботинками или сапогами;
в) брезентовыми рукавицами:
г) очками с простыми стеклами для защиты глаз от случайных брызг горячей мастики.
Спецодежда должна быть всегда в полной исправности. Работа без полного комплекта спецодежды и обуви не разрешается.
1. Основные материалы и изделия.
№№ пп |
Наименование материалов |
Марка ГОСТ |
Ед. изм. |
Количество |
1. |

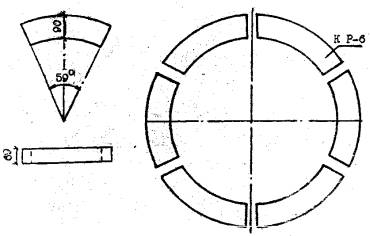

Опорное кольцо |
КО ГОСТ 8020-56 |
шт. |
1 |
2. |
Камни регулировочные |
КР ГОСТ 8020-56 |
шт. |
6 |
3. |
Кольца горловины |
К-7-3 ГОСТ 8020-56 |
шт. |
2 |
4. |
Плита перекрытия |
П-10 ГОСТ 8020-56 |
шт. |
1 |
5. |
Кольца |
К-10-9 ГОСТ 8020-56 |
шт. |
2 |
6. |
Люк |
ТУ-264-55 |
шт. |
1 |
7. |
Раствор цементный |
М-50 |
м3 |
0,06 |
8. |
Бетон |
М-50 |
м3 |
0,33 |
9. |
Бетон |
М-100 |
м3 |
0,55 |
10. |
Битум |
- |
кг |
49 |
11. |
Бензин |
- |
кг |
3,2 |
12. |
Сетка арматурная |
|
шт. |
1 |
13. |
Щебень |
|
м3 |
0,22 |
Машины, оборудование и механизированный инструмент.
№№ пп |
Наименование |
Тип |
Марка |
Количество |
1 |
Кран автомобильный |
|
ЛАЗ-690 |
1 |
2 |
Бульдозер |
|
Д-159.Б |
1 |
3 |
Компрессор |
|
ПКС-5 |
1 |
4 |
Пневмотрамбовки |
|
И-157 |
1 |
Инвентарь и приспособления.
№ |
Наименование |
Един. изм. |
Количество |
1 |
2 |
3 |
4 |
1. |
Пилы поперечные |
шт. |
1 |
2. |
Лопаты штыковые |
шт. |
4 |
3. |
Ломы стальные |
шт. |
2 |
4. |
Лопаты подборочные |
шт. |
3 |
5. |
Молотки слесарные |
шт. |
2 |
6. |
Рулетки 10 м |
шт. |
1 |
7. |
Метр складной |
шт. |
2 |
8. |
Уровень металлический |
шт. |
2 |
9. |
Отвес металлический |
шт. |
1 |
10. |
Зубила слесарные |
шт. |
5 |
11. |
Топоры |
шт. |
2 |
12. |
Ключи разводные |
шт. |
2 |
13. |
Вилка для расскроповки |
шт. |
1 |
14. |
Передвижная емкость для цемента |
шт. |
1 |
15. |
Строп универсальный грузоподъемностью 2,0 тн. |
шт. |
2 |
16. |
Строп четырехветвевой грузоподъемностью 4 тн. |
шт. |
2 |
17. |
Котел передвижной для разогрева битума |
шт. |
1 |
18. |
Заглушки инвентарные для гидравлического испытания |
шт. |
6 |
19. |

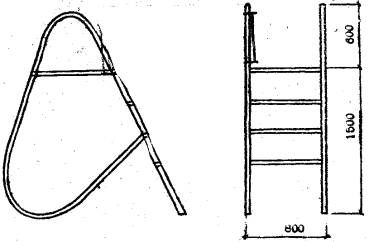

Лестницы |
шт. |
3 |
20. |
Мостки переходные |
шт. |
2 |
21. |
Нивелир |
шт. |
1 |
22. |
Рейки нивелирные |
шт. |
2 |
23. |
Шаблон для устройства лотка |
шт. |
1 |
24. |
Лоток деревянный длинной 3,5 м. |
шт. |
1 |
25. |
Кельмы каменщика |
шт. |
2 |
26. |
Мастерки штукатурные |
шт. |
2 |
27. |
Ведра |
шт. |
4 |
28. |
Растворный ящик |
шт. |
2 |
29. |
Кисти |
шт. |
5 |
30. |
Трамбовка ручная |
шт. |
1 |
№№ пп |
Основание норм ЕНиР и ГМСС |
Наименование работ |
Един. изм. |
Объем работ |
Затраты на единицу измерения |
Затраты на весь объем работ |
||
норма времени |
расц. |
трудоемк. в чел.час. |
сумма в руб. коп. |
|||||
1 |
2 |
3 |
4 |
5 |
6 |
7 |
8 |
9 |
1. |
$ 2-1-2 т.2 п.3з |
Разработка грунта экскаватором Э-302, оборудованным обратной лопатой |
100 м3 |
0,08 |
3,9 |
2-19 |
0,31 |
0-17,5 |
2. |
§ 2-1-21 т. 2 п.1б |
Доработка котлована вручную |
м3 |
0,7 |
1,2 |
0-48,12 |
0,84 |
0-33,7 |
3. |
§ 11-33 п.1а К=0,7 |
Разогрев битума в битумоварочном котле |
1 т. |
0,03 |
14,0 |
5-78,2 |
0,42 |
0-17,3 |
4. |
§ 1-11 п.11а и б |
Подача разогретого битума в колодец в ведрах с крышками на глубину 3,0 м, 1,6+(0,6´3´0,8) = 3,04 0,401+3,04 = 1-21,9 |
1 т. |
0,03 |
3,04 |
1-21,9 |
0,09 |
0-03,7 |
5. |
§ 2-1-30 п.4 |
Уплотнение грунта, в основании колодца, перемешанного с битумом. |
100 м2 |
0,015 |
5,3 |
2-12,5 |
0,08 |
0-03,2 |
6. |
§ 10-39 п.2 |
Устройство бетонной подготовки |
м3 |
0,12 |
1,65 |
0-70,1 |
0,20 |
0-08,4 |
7. |
§ 1-3 т.2 п.1a |
Разгрузка с транспортных средств железобетонных элементов колодца и других материалов. |
10 т |
0,19 |
4,5 |
2-04,3 |
0,86 |
0-38,8 |
8. |
§ 10-36 т.1 п.4б |
Устройство бетонного лотка диаметром 250 мм с одним ответвлением. |
1 лот. |
1 |
2,1 |
0-93,3 |
2,1 |
0-93,3 |
9. |
§ 10-36 т.2 п.4в |
Оштукатуривание лотков с железнением 5,8´0,8 = 4,64 2-58´0,8 =2-06,4 |
1 лот. |
1 |
4,64 |
2-06,4 |
4,64 |
2-06,4 |
10. |
§ 10-33 т.1 п.1а примеч. к п.6 и 7 |
Монтаж сборных ж/б. круглых колодцев диаметром до 1,0 м, глубиной до 3,0 м при помощи крана 10,5´0,8´0,75=6,30 4-68´0,8 =3-74,4 |
1 колодец |
1 |
6,30 |
3-74,4 |
6,30 |
3-74,4 |
11. |
ГМСС т.12 § 10-33 прим. п.6 и 7 |
Тоже для машиниста крана 2,1´0,8´0,75 = 1,26 1-18,2´0,8 = 0-94,6 |
1 колодец |
1 |
1,26 |
0-94,6 |
1,26 |
0-94,6 |
12. |
§ 10-33 т.1 п.5а примеч. п.2, п.7 |
Гидроизоляция ж/б колец колодца горячим битумом 1,3´1,7´0,8=1,77 0-53,7´1,7´0,8=0-73 |
1 колодец |
1 |
1,77 |
0-73 |
1,77 |
0-73 |
13. |
§ 10-7, т.2 п.12г |
Гидравлическое испытание колодца |
1 м |
3,0 |
1,05 |
0-53,1 |
3,15 |
1-65,3 |
14. |
§ 14-11 т.1 применительно |
Устройство замка, из перемятого увлажненного суглинка, в местах соединения трубопроводов с колодцем. |
м2 |
5,2 |
0,51 |
0-21,06 |
2,65 |
1-09,5 |
15. |
§ 2-1-12 т.4 п.2г |
Засыпка котлована колодца грунтом с помощью бульдозера. |
100 м3 |
0,24 |
0,8 |
0-45 |
0,19 |
0-10,8 |
16. |
§ 2-1-30 п.4 |
Уплотнение грунта, при засыпке котлованов, пневмотрамбовками. |
100 м2 |
0,28 |
2,2 |
0-93,5 |
0,61 |
0-26,2 |
17. |
§ 19-21 п.а § 19-22 т.1 п.3 |
Устройство бетонной отмостки 22 + 5,2 = 27,2 9-08,6 + 2-31 = 11-39,7 |
100 м2 |
0,052 |
27,2 |
11-39,7 |
1,41 |
0-59,3 |
|
|
ИТОГО: |
|
|
|
|
19,98 |
9-00 |

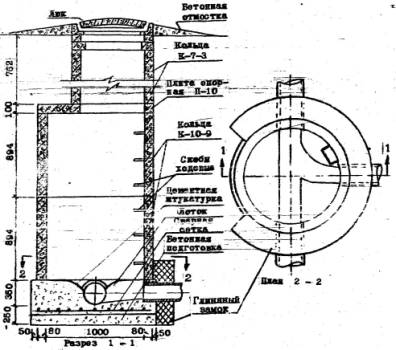

КАНАЛИЗАЦИОННЫЙ КОЛОДЕЦ
Примечания:
1. При оборке колодца все элементы устанавливаются на растворе М-50.
2. Внутренняя поверхность колодца окрашивается на всю высоту горячим битумом 2 раза по огрунтовке раствором битума в бензине.
3. Диаметр арматуры сварной сетки равен 8 мм, вес сетки 7,9 кг.
4. Форма лотка показана для труб: входящей Д=200 мм, выходящей Д=250 мм и присоединенной Д=150 мм.
5. Лоток выполняется из бетона М-100 штукатурится цементным раствором и железнится.

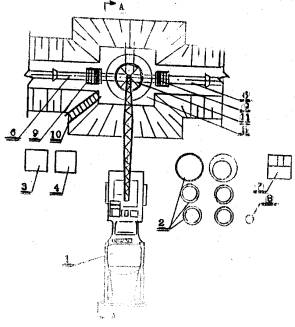

СХЕМА ПРОИЗВОДСТВА РАБОТ ПРИ УСТРОЙСТВЕ КОЛОДЦЕВ.
Условные обозначения.
1 - Автокран ЛАЗ-690;
2 - Элементы сборного железобетонного колодца;
3 - Ящик с бетоном;
4 - Ящик с раствором;
5 - Котлован;
6 - Трубопровод;
7 - Передвижной котел для разогрева битума;
8 - Емкость с грунтовкой;
9 - Лестница-площадка;
10 - Лестница для спуска в котлован;
11 - Бетонный лоток.
Примечание: Разрез по А-А смотреть на следующей странице.
Разрез А-А
ШАБЛОН И ОПAЛУБКА
СХЕМА УСТАНОВКИ ОПАЛУБКИ И ШАБЛОНА ПРИ УСТРОЙСТВЕ ЛОТКОВ
МОНТАЖНЫЕ ПРИСПОСОБЛЕНИЯ
№№ пп |
Наименование |
Эскиз |
Beс кг |
Примечание |
1. |
Строп универсальный грузоподъемностью 5,0 тн |
|
15 |
|
2. |
Строп четырехветвевой грузоподъемностью 3,0 тн |
|
40 |
|
3. |
Приставная лестница Н=3,6 м |
|
16 |
|
РЕГУЛИРОВОЧНЫЕ КАМНИ И СХЕМА ИХ УКЛАДКИ
ЛЕСТНИЦА-ПЛОЩАДКА
